9+ nguyên nhân làm chậm tiến độ xây nhà và cách khắc phục cho gia chủ

Share

Nguyên nhân làm chậm tiến độ xây nhà thường đến từ 4 nhóm: nhà thầu, gia chủ, quá trình thi công và yếu tố khách quan như vật liệu, thời tiết. Cách khắc phục hiệu quả là chọn thầu uy tín, ghi rõ mốc tiến độ trong hợp đồng và giám sát thường xuyên. Cùng Chuyện Xây Nhà tìm hiểu khi nào bị coi là chậm tiến độ, các nguyên nhân phổ biến, giải pháp phòng tránh và dấu hiệu nhận biết sớm khi nhà thầu có nguy cơ trì hoãn.

Khi nào bị coi là chậm tiến độ xây nhà?

Xây nhà bị coi là chậm tiến độ khi thời gian thi công thực tế vượt quá mốc hoàn thành đã cam kết trong hợp đồng hoặc kế hoạch thi công, dù ở từng hạng mục hay ở thời điểm bàn giao cuối cùng. Một hạng mục trễ vài ngày có thể kéo theo các hạng mục sau trễ dây chuyền, vì nhiều công việc phải chờ công việc trước hoàn thành.

Xây nhà bị coi là chậm tiến độ khi thời gian thi công vượt quá mốc hoàn thành
Xây nhà bị coi là chậm tiến độ khi thời gian thi công vượt quá mốc hoàn thành

Chậm tiến độ gây ra 3 tác động chính cho gia chủ:

  • Đội chi phí: Công trình kéo dài làm tăng chi phí nhân công, lán trại, thuê máy móc và chịu thêm biến động giá vật liệu trong thời gian chờ đợi.
  • Phát sinh hư hỏng: Thép chờ bị gỉ, tường xây xong chưa tô bị ngấm nước mưa, vật tư để lâu bị giảm chất lượng, buộc phải xử lý bổ sung.
  • Ảnh hưởng kế hoạch dọn về: Gia chủ phải kéo dài thời gian thuê nhà tạm, lùi ngày nhập trạch đã chọn hoặc ảnh hưởng kế hoạch kinh doanh, học tập của gia đình.

Xem thêm: Các khoản chi phí dễ phát sinh khi xây nhà lần đầu

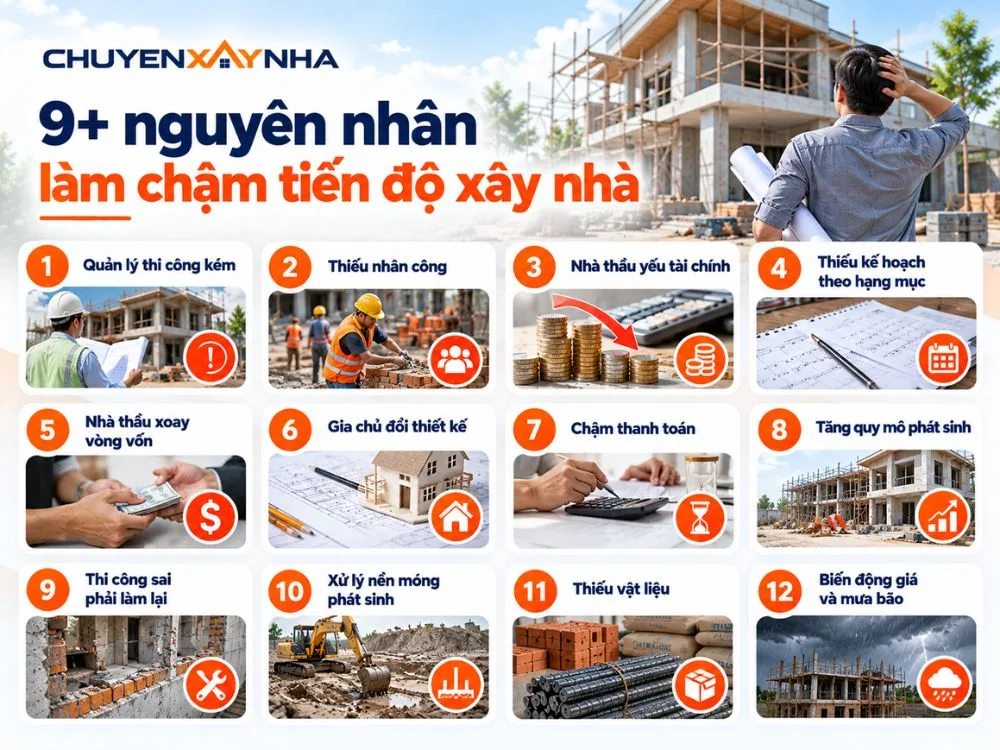

9+ nguyên nhân làm chậm tiến độ xây nhà

Có hơn 9 nguyên nhân làm chậm tiến độ xây nhà, gồm quản lý thi công kém, thiếu nhân công, nhà thầu yếu tài chính, thiếu kế hoạch theo hạng mục, nhà thầu xoay vòng vốn, gia chủ đổi thiết kế, chậm thanh toán, tăng quy mô phát sinh, thi công sai phải làm lại, xử lý nền móng phát sinh, phối hợp đội thợ kém, thiếu vật liệu, biến động giá và mưa bão.

9+ nguyên nhân làm chậm tiến độ xây nhà
9+ nguyên nhân làm chậm tiến độ xây nhà

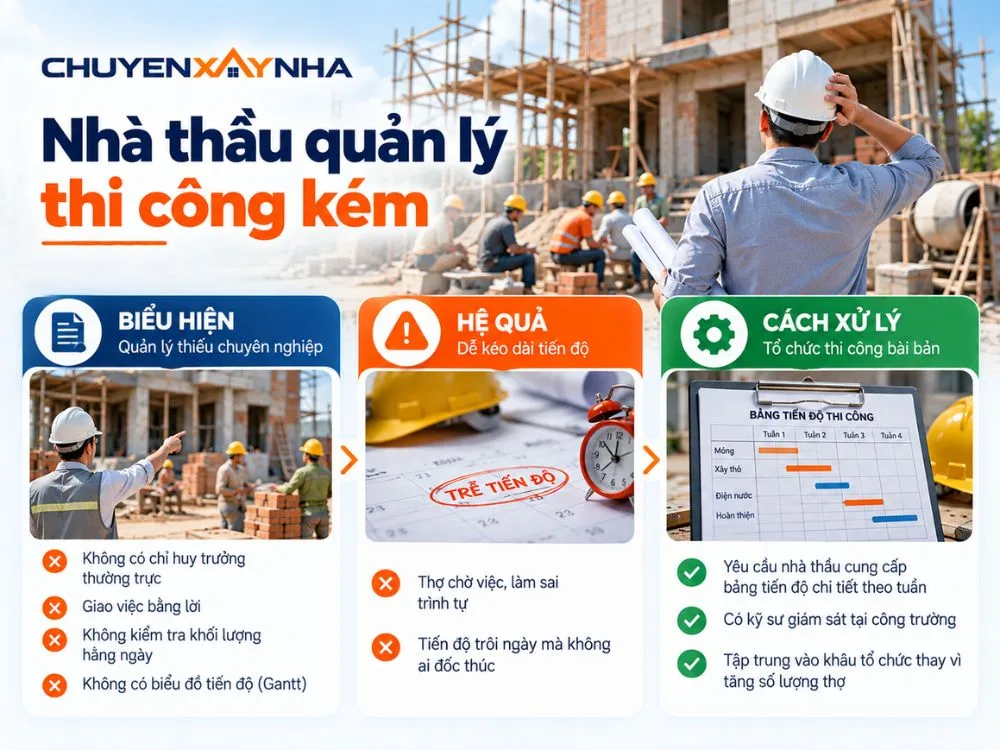

Nhà thầu quản lý thi công kém

Biểu hiện: không có chỉ huy trưởng thường trực, giao việc bằng lời, không kiểm tra khối lượng hằng ngày, không có biểu đồ tiến độ (Gantt).

Nhà thầu quản lý thi công kém
Nhà thầu quản lý thi công kém
  • Hệ quả: thợ chờ việc, làm sai trình tự; tiến độ trôi ngày mà không ai đốc thúc. Đây là nguyên nhân hàng đầu gây kéo dài.
  • Cách xử lý: yêu cầu nhà thầu cung cấp bảng tiến độ chi tiết theo tuần ngay khi ký hợp đồng, có kỹ sư giám sát tại công trường. Tiến độ ổn định đến từ khâu tổ chức hơn là tăng số lượng thợ.

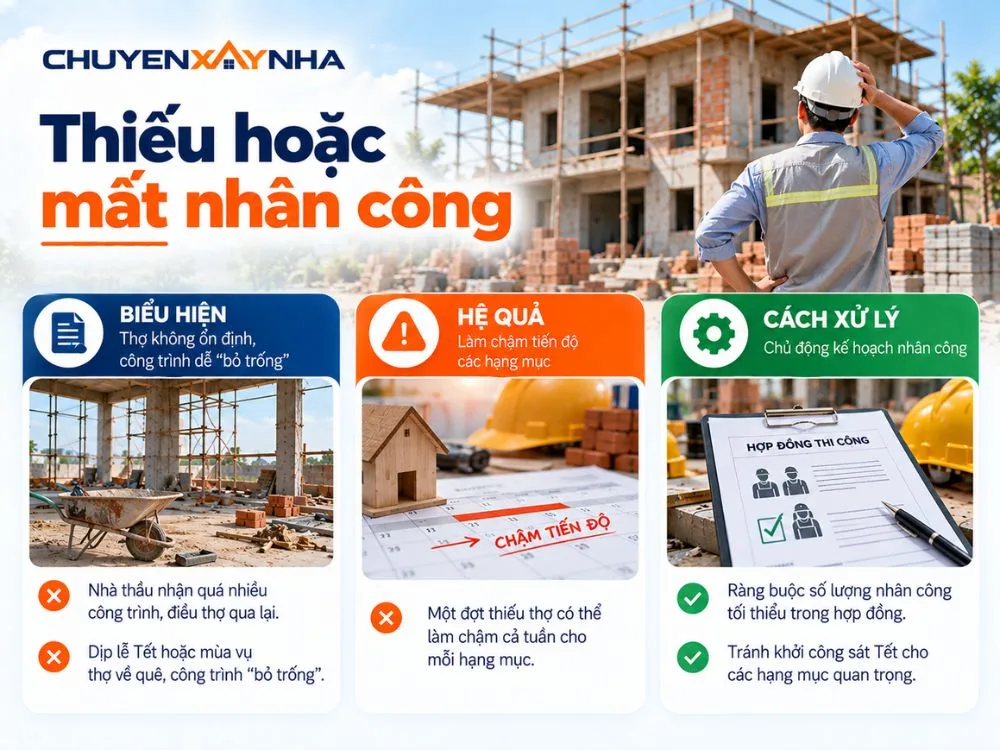

Thiếu hoặc mất nhân công

Biểu hiện: nhà thầu nhận quá nhiều công trình, điều thợ qua lại; dịp lễ Tết hoặc mùa vụ thợ về quê, công trình “bỏ trống”.

Thiếu hoặc mất nhân công
Thiếu hoặc mất nhân công
  • Hệ quả: một đợt thiếu thợ có thể làm chậm cả tuần cho mỗi hạng mục.
  • Cách xử lý: ràng buộc số lượng nhân công tối thiểu trong hợp đồng; tránh khởi công sát Tết cho các hạng mục quan trọng.

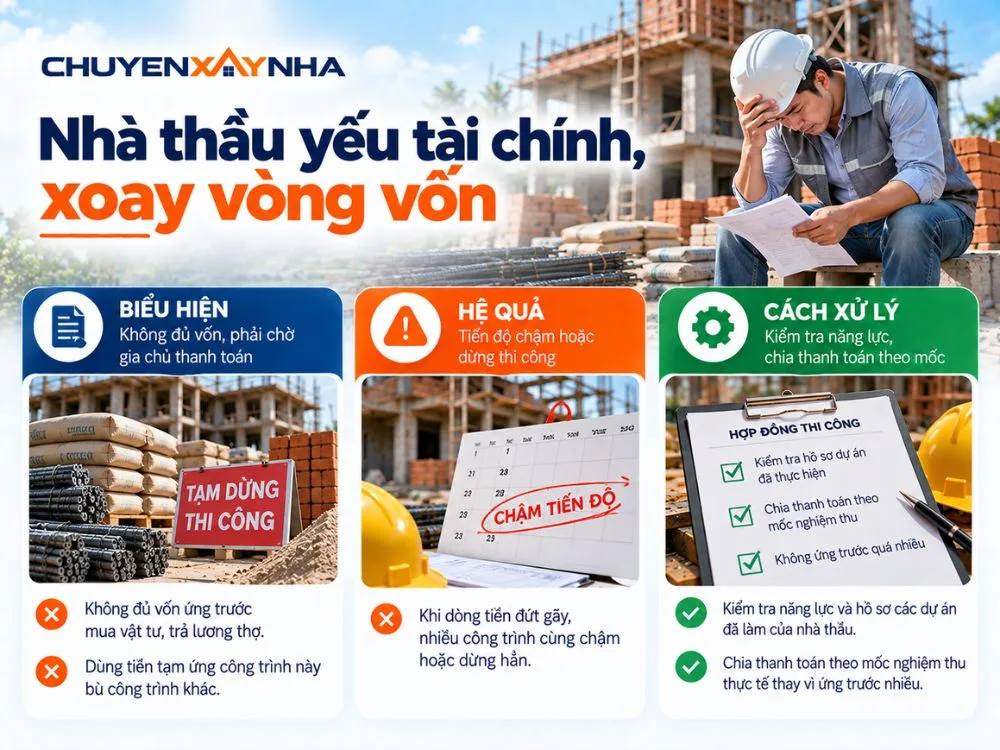

Nhà thầu yếu tài chính, xoay vòng vốn

Biểu hiện: không đủ vốn ứng trước mua vật tư, trả lương thợ; phải chờ gia chủ thanh toán mới làm tiếp. Nặng hơn là dùng tiền tạm ứng công trình này bù công trình khác.

Nhà thầu yếu tài chính, xoay vòng vốn
Nhà thầu yếu tài chính, xoay vòng vốn
  • Hệ quả: khi dòng tiền đứt gãy, nhiều công trình cùng chậm hoặc dừng hẳn.
  • Cách xử lý: kiểm tra năng lực – hồ sơ dự án đã làm; chia thanh toán theo mốc nghiệm thu thực tế thay vì ứng trước nhiều.

Không có kế hoạch thi công theo hạng mục

Biểu hiện: thiếu bảng tiến độ theo tuần, không đặt vật tư trước, không phân rõ ai làm gì – khi nào.

Không có kế hoạch thi công theo hạng mục
Không có kế hoạch thi công theo hạng mục
  • Hệ quả: thợ chờ vật liệu hoặc chờ đội khác làm xong, đứt dây chuyền, lãng phí ngày công.
  • Cách xử lý: lập kế hoạch theo mốc (móng 15–20 ngày, thân nhà 8–10 ngày/sàn, hoàn thiện thô 45–55 ngày), đặt vật tư dài ngày (cửa, thiết bị) từ sớm.

Gia chủ thay đổi thiết kế giữa chừng

Biểu hiện: đổi vị trí phòng, thêm cửa sổ, đổi kiểu mái, chuyển cầu thang khi phần khung đã xong.

Gia chủ thay đổi thiết kế giữa chừng
Gia chủ thay đổi thiết kế giữa chừng
  • Hệ quả: buộc đục phá, vẽ lại bản vẽ, tính lại kết cấu — nguyên nhân chính gây chậm từ phía chủ nhà.
  • Cách xử lý: chốt kỹ bản vẽ kiến trúc – kết cấu – điện nước trước khi khởi công; hạn chế tối đa thay đổi sau khi đổ móng.

Chậm cấp vốn hoặc thanh toán theo đợt

Biểu hiện: gia chủ chưa thu xếp kịp tiền theo đợt đã cam kết.

Chậm cấp vốn hoặc thanh toán theo đợt
Chậm cấp vốn hoặc thanh toán theo đợt
  • Hệ quả: nhà thầu dừng thi công hoặc rút bớt nhân lực chờ; tiến độ ngắt quãng, khó khởi động lại ngay.
  • Cách xử lý: chuẩn bị dòng tiền khớp với lịch thanh toán trong hợp đồng, dự phòng 10–15% ngân sách.

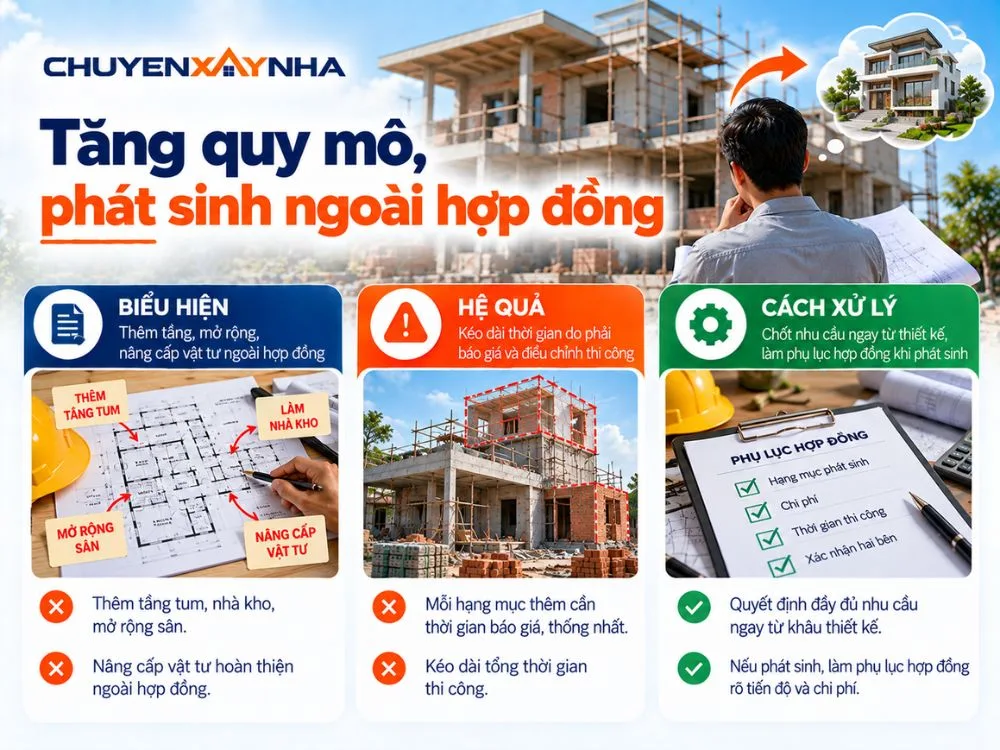

Tăng quy mô, phát sinh ngoài hợp đồng

Biểu hiện: thêm tầng tum, làm nhà kho, mở rộng sân, nâng cấp vật tư hoàn thiện ngoài hợp đồng.

Tăng quy mô, phát sinh ngoài hợp đồng
Tăng quy mô, phát sinh ngoài hợp đồng
  • Hệ quả: mỗi hạng mục thêm cần thời gian báo giá, thống nhất, bố trí thi công, kéo dài tổng thời gian.
  • Cách xử lý: quyết định đầy đủ nhu cầu ngay từ khâu thiết kế; nếu phát sinh, làm phụ lục hợp đồng rõ tiến độ và chi phí.

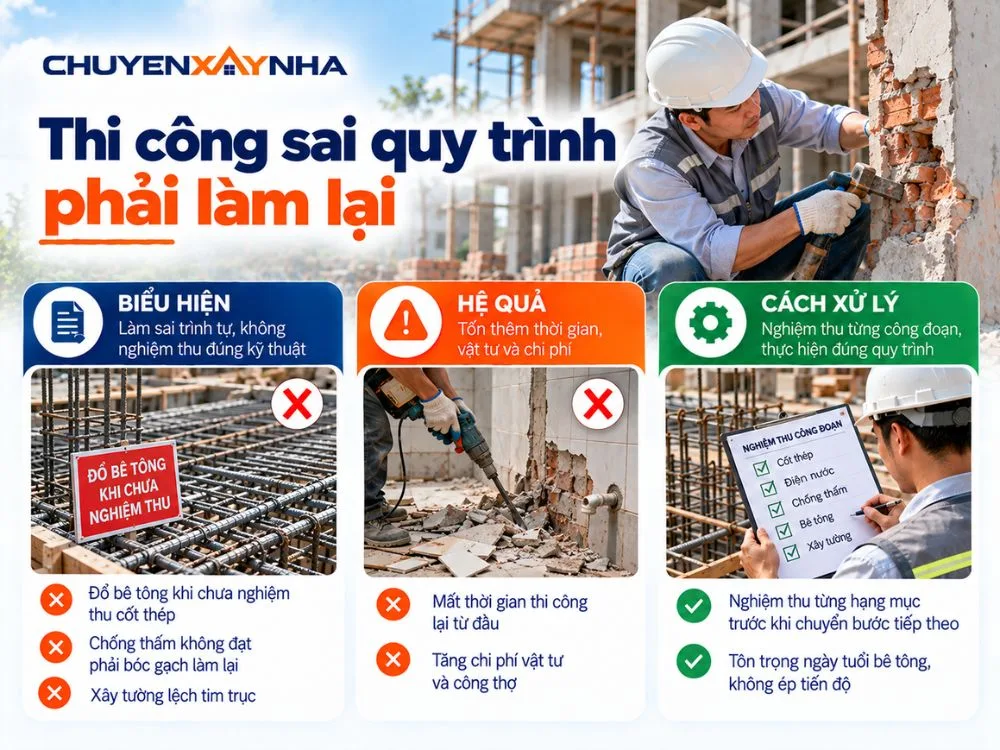

Thi công sai quy trình phải làm lại

Biểu hiện: đổ bê tông khi chưa nghiệm thu cốt thép, chống thấm không đạt phải bóc gạch làm lại, xây tường lệch tim trục.

Thi công sai quy trình phải làm lại
Thi công sai quy trình phải làm lại
  • Hệ quả: mỗi lần làm lại tốn thêm thời gian, vật tư và công thợ.
  • Cách xử lý: nghiệm thu từng công đoạn (thép trước khi đổ bê tông, điện nước trước khi tô), tôn trọng ngày tuổi bê tông thay vì ép tiến độ.

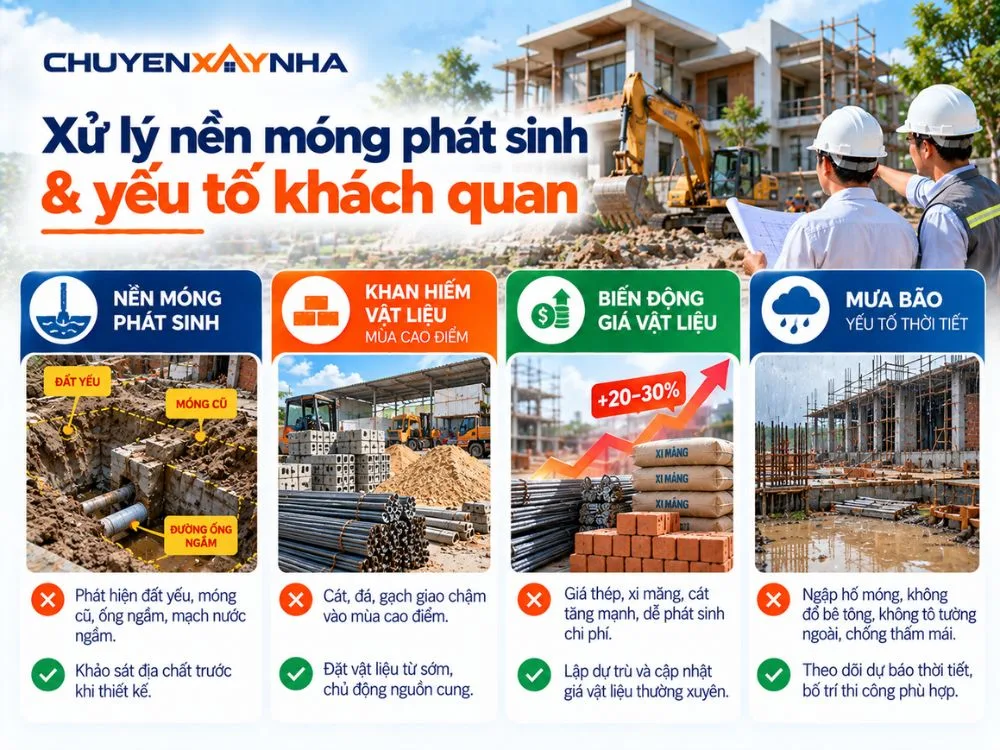

Xử lý nền móng phát sinh & yếu tố khách quan

Biểu hiện: đào móng mới phát hiện đất yếu, móng nhà cũ, đường ống ngầm hoặc mạch nước ngầm, phải dừng để khảo sát và điều chỉnh thiết kế móng.

Xử lý nền móng phát sinh & yếu tố khách quan
Xử lý nền móng phát sinh & yếu tố khách quan
  • Cách phòng: khảo sát địa chất trước khi thiết kế để chủ động phương án, tránh dừng giữa chừng.
  • Khan hiếm vật liệu mùa cao điểm: cuối năm, mùa khô nhiều công trình khởi công, cát – đá – gạch giao chậm, phải đặt trước.
  • Biến động giá vật liệu: năm 2026 thép, xi măng, cát tăng mạnh (có thời điểm cát – đá tăng 20–30%), nhà thầu khoán có thể trì hoãn mua vật tư hoặc đòi điều chỉnh giá, dễ tranh chấp và dừng thi công.
  • Mưa bão: ngập hố móng không đổ bê tông được, không tô tường ngoài hay chống thấm mái; sau mưa còn phải chờ khô và bơm nước mới làm tiếp.

Cách khắc phục và phòng tránh chậm tiến độ xây nhà như thế nào?

Cách khắc phục và phòng tránh chậm tiến độ xây nhà là chọn thầu uy tín, ghi rõ mốc tiến độ và điều khoản phạt trong hợp đồng, giám sát thường xuyên, hạn chế đổi thiết kế và dự phòng cả thời gian lẫn ngân sách. Bảng dưới đây liên kết từng nguyên nhân với dấu hiệu sớm và cách khắc phục tương ứng.

Nguyên nhân Dấu hiệu sớm Cách khắc phục
Nhà thầu quản lý kém Không có người chỉ huy tại công trình, thợ không biết việc ngày mai Yêu cầu bố trí chỉ huy trưởng, họp tiến độ hằng tuần
Thiếu nhân công Số thợ giảm dần, có ngày công trình vắng người Ghi số lượng thợ tối thiểu vào hợp đồng
Nhà thầu yếu tài chính, xoay vòng vốn Xin tạm ứng sớm, vật tư về nhỏ giọt Thanh toán theo khối lượng nghiệm thu, không ứng vượt tiến độ
Gia chủ đổi thiết kế Nhiều lần sửa bản vẽ khi đang thi công Chốt bản vẽ trước khởi công, lập phụ lục khi có thay đổi
Chậm thanh toán Tiền đợt sau chưa sẵn sàng khi hạng mục sắp xong Lập kế hoạch dòng tiền theo tiến độ
Thi công sai phải làm lại Nghiệm thu không đạt, phải đục phá Giám sát tại các công đoạn quan trọng
Nền móng phát sinh Đào móng gặp bùn, nước ngầm, móng cũ Khảo sát địa chất trước khi thiết kế móng
Thiếu vật liệu, biến động giá Nhà cung cấp báo giao chậm, nhà thầu đề nghị tăng giá Đặt trước vật tư, thỏa thuận cơ chế điều chỉnh giá
Mưa bão Dự báo mùa mưa trùng giai đoạn phần thô Khởi công mùa khô, chuẩn bị bạt che, máy bơm

Mỗi nhóm nguyên nhân cần một nhóm giải pháp tương ứng, cụ thể như sau:

  • Nhóm từ nhà thầu: Chọn thầu có công trình thực tế, có chỉ huy trưởng thường trực, không nhận quá nhiều công trình cùng lúc. Yêu cầu bảng tiến độ theo tuần và điều khoản phạt chậm ngay khi ký hợp đồng.
  • Nhóm từ gia chủ: Chốt đầy đủ bản vẽ kiến trúc, kết cấu, điện nước trước khởi công. Chuẩn bị sẵn tiền theo từng đợt thanh toán và giữ dự phòng 10–15% ngân sách.
  • Nhóm từ thi công: Nghiệm thu từng công đoạn trước khi chuyển bước, khảo sát địa chất trước khi thiết kế móng, lập trình tự phối hợp giữa đội xây – điện nước – chống thấm – hoàn thiện.
  • Nhóm khách quan: Khởi công phần thô vào mùa khô, đặt trước vật tư chính, thỏa thuận cơ chế điều chỉnh giá trong hợp đồng và cộng thêm thời gian dự phòng vào tổng tiến độ.

Làm sao nhận biết sớm khi nhà thầu có dấu hiệu chậm tiến độ?

Gia chủ có thể nhận biết sớm nhà thầu chậm tiến độ qua số lượng thợ giảm, vật tư về nhỏ giọt, báo cáo tiến độ mơ hồ, hạng mục làm dang dở và các yêu cầu tạm ứng vượt khối lượng thực tế. Bảng dưới đây đối chiếu hai trạng thái để gia chủ dễ so sánh khi đi kiểm tra:

Tiêu chí quan sát Thi công đúng tiến độ Dấu hiệu trì hoãn
Nhân lực Số thợ ổn định theo từng giai đoạn Số thợ giảm dần, có ngày không ai làm việc
Vật tư Về đủ trước khi thi công hạng mục Về nhỏ giọt, thợ phải chờ vật liệu
Báo cáo Có hình ảnh, khối lượng, kế hoạch tuần sau Chỉ báo miệng, hẹn lần lữa, thiếu số liệu
Trình tự công việc Làm dứt điểm từng hạng mục Mở nhiều hạng mục cùng lúc nhưng không xong việc nào
Tài chính Đề nghị thanh toán khớp khối lượng nghiệm thu Xin tạm ứng sớm, ứng vượt khối lượng đã làm
Nhân sự quản lý Chỉ huy trưởng cố định Thay người phụ trách liên tục, khó liên lạc

FAQ

Điều khoản hợp đồng nào giúp ràng buộc tiến độ và phạt chậm?

Điều khoản ràng buộc tiến độ và phạt chậm gồm mốc bàn giao từng hạng mục, mức phạt cho mỗi ngày chậm và định nghĩa rõ điều kiện bất khả kháng.

  • Bảng tiến độ chi tiết: ghi ngày hoàn thành móng, khung, mái, phần thô và hoàn thiện — không chỉ một ngày bàn giao cuối.
  • Mức phạt chậm: tính theo % giá trị hợp đồng hoặc giá trị hạng mục bị chậm/ngày, kèm mức trần và quyền chấm dứt khi chậm quá số ngày quy định.
  • Bất khả kháng: liệt kê cụ thể (thiên tai, dịch bệnh, quyết định cơ quan nhà nước), tránh để nhà thầu viện mưa thông thường xin gia hạn.

Chậm tiến độ do pháp lý (giấy phép xây dựng) xử lý ra sao?

Chậm tiến độ do pháp lý được xử lý tốt nhất bằng cách hoàn thiện giấy phép xây dựng trước khi khởi công và thi công đúng nội dung giấy phép để tránh bị đình chỉ.

  • Nộp hồ sơ sớm: làm song song với giai đoạn hoàn thiện bản vẽ và chọn nhà thầu, vì thời gian xét duyệt có thể kéo dài khi phải bổ sung hồ sơ.
  • Thi công đúng phép: không tự ý tăng tầng, lấn ranh giới hay đổi mặt tiền so với bản vẽ được cấp.
  • Rủi ro sai phép: bị đình chỉ, xử phạt, buộc tháo dỡ phần vi phạm — chậm nghiêm trọng hơn mọi nguyên nhân kỹ thuật.

Thời điểm/mùa nào nên tránh để hạn chế chậm do thời tiết?

Gia chủ nên tránh khởi công phần thô vào cao điểm mùa mưa và lên kế hoạch làm móng, khung, mái trong mùa khô của địa phương.

  • Nam Bộ: mùa mưa khoảng tháng 5–11; nên làm phần thô vào khoảng tháng 12–4 năm sau.
  • Miền Bắc: tránh các tháng mưa nhiều giữa năm.
  • Miền Trung: tránh mùa mưa bão khoảng tháng 9–12.
  • Nếu buộc thi công mùa mưa: chuẩn bị bạt che, máy bơm, lịch đổ bê tông linh hoạt theo dự báo và ưu tiên làm xong mái để chuyển sang hạng mục trong nhà.

Tóm lại, nguyên nhân làm chậm tiến độ xây nhà đến từ nhà thầu, gia chủ, quá trình thi công và các yếu tố khách quan như vật liệu, thời tiết. Để phòng tránh, gia chủ nên chọn thầu uy tín, ghi rõ mốc tiến độ và điều khoản phạt trong hợp đồng, chốt thiết kế trước khi khởi công, giám sát thường xuyên và nhận diện sớm các dấu hiệu trì hoãn. Hãy tham khảo thêm các bài viết về kinh nghiệm thi công, quản lý hợp đồng và dự toán xây nhà tại Chuyện Xây Nhà để công trình của bạn về đích đúng hẹn.
