Móng cọc ép bê tông là gì? Ưu nhược điểm, quy trình và kinh nghiệm thi công chuẩn

Share

Móng cọc ép bê tông là loại móng sâu dùng cọc bê tông cốt thép đúc sẵn ép xuống nền bằng lực tĩnh, truyền tải trọng công trình xuống lớp đất tốt bên dưới. Giải pháp này phù hợp với nhà phố, biệt thự trên nền đất yếu và hạn chế chấn động sang nhà liền kề. Chuyện Xây Nhà tổng hợp cấu tạo, phân biệt ép neo và ép tải, quy trình thi công, cách kiểm soát rủi ro pháp lý cùng kinh nghiệm giám sát móng ép cọc bê tông.

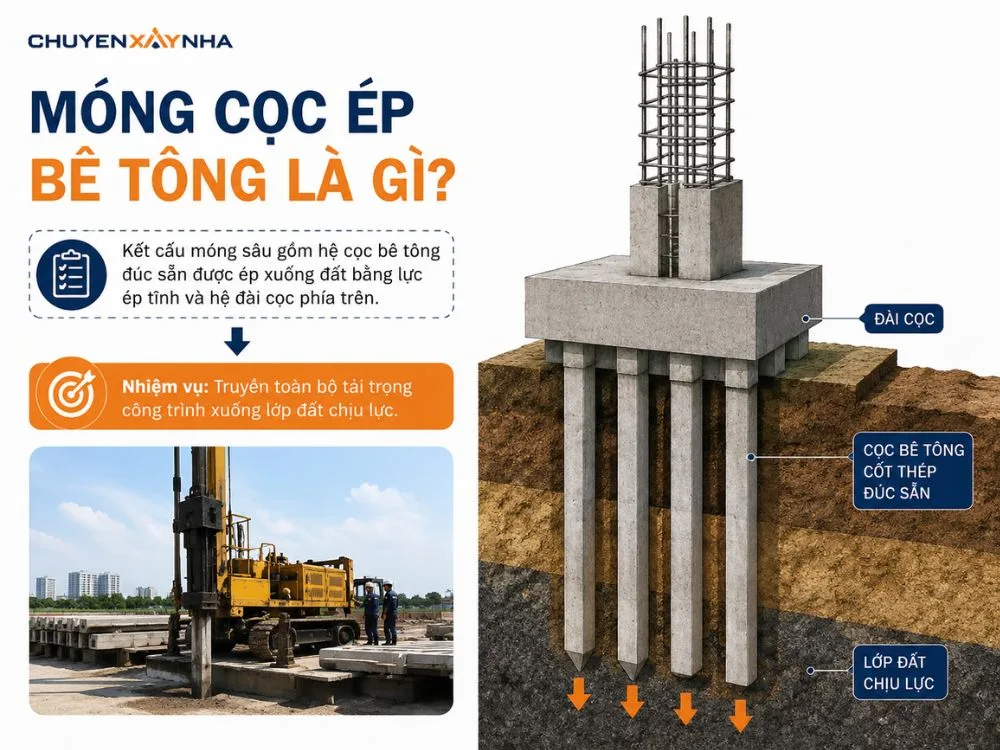

Móng cọc ép bê tông là gì?

Móng cọc ép bê tông là kết cấu móng sâu gồm hệ cọc bê tông cốt thép đúc sẵn được hạ xuống đất bằng lực ép tĩnh và hệ đài cọc phía trên, có nhiệm vụ truyền toàn bộ tải trọng công trình xuống lớp đất chịu lực.

Móng cọc ép bê tông
Móng cọc ép bê tông

Nguyên lý truyền tải trọng

Móng cọc ép truyền tải trọng công trình xuống nền đất thông qua hai cơ chế song song là sức kháng mũi cọc và ma sát thành bên, đúng theo mô hình tính sức chịu tải trong TCVN 10304:2014 về thiết kế móng cọc.

Sức kháng mũi là lực chống đỡ do lớp đất tại vị trí mũi cọc tạo ra khi cọc tì trực tiếp lên lớp đất tốt hoặc lớp cát chặt. Ma sát thành bên là lực cản sinh ra dọc theo toàn bộ chiều dài thân cọc tiếp xúc với các lớp đất mà cọc xuyên qua.

Tỷ trọng đóng góp của hai thành phần này thay đổi theo điều kiện địa chất cụ thể:

  • Cọc chống: mũi cọc tì lên lớp đất cứng hoặc đá, sức kháng mũi chiếm phần lớn khả năng chịu tải, thân cọc chủ yếu đóng vai trò truyền lực.
  • Cọc ma sát: mũi cọc nằm trong lớp đất chưa đủ cứng, ma sát thành bên đóng vai trò chủ đạo, đòi hỏi chiều dài cọc lớn hơn.
  • Cọc hỗn hợp: cả hai thành phần cùng đóng góp đáng kể, đây là trường hợp phổ biến nhất trong nhà dân tại các đô thị Việt Nam.

Chỉ tiêu quyết định trong thi công không phải chiều dài cọc đã ép được mà là lực ép đầu cọc ở giai đoạn kết thúc. Điều 7.8 TCVN 9394:2012 quy định cọc chỉ được công nhận ép xong khi thỏa mãn đồng thời hai điều kiện: chiều dài cọc đã vào đất nằm trong khoảng Lmin đến Lmax theo dự báo của thiết kế và lực ép trước khi dừng nằm trong khoảng từ (Pep)min đến (Pep)max, được duy trì với vận tốc xuyên không quá 1 cm/s trên chiều sâu không ít hơn ba lần cạnh cọc.

Cấu tạo cơ bản của móng cọc ép

Hệ móng cọc ép bê tông gồm ba bộ phận chính là thân cọc, đài cọc và hệ giằng móng, mỗi bộ phận đảm nhận một chức năng riêng trong việc tiếp nhận và phân phối tải trọng.

Bộ phận Chức năng Đặc điểm cấu tạo
Thân cọc Truyền tải trọng từ đài xuống lớp đất chịu lực Bê tông cốt thép đúc sẵn tiết diện vuông hoặc tròn, nhà dân phổ biến 200×200 đến 300×300 mm, mỗi đoạn dài 3 đến 6 m nối bằng mối hàn bản mã
Mũi cọc Xuyên qua các lớp đất và tì lên lớp chịu lực Đoạn cọc đầu tiên có mũi nhọn bằng thép hoặc bê tông vát
Đài cọc Liên kết đầu các cọc thành khối và phân phối tải từ cột xuống nhóm cọc Bê tông cốt thép đổ tại chỗ, chiều dày phổ biến 0,7 đến 1,2 m tùy tải trọng
Giằng móng Liên kết các đài cọc chống lún lệch và chịu mô men từ tường Dầm bê tông cốt thép chạy giữa các đài, tiết diện phổ biến 200×300 mm đến 300×600 mm
Lớp bê tông lót Tạo mặt phẳng thi công và ngăn mất nước xi măng Bê tông đá mi mác thấp dày 50 đến 100 mm

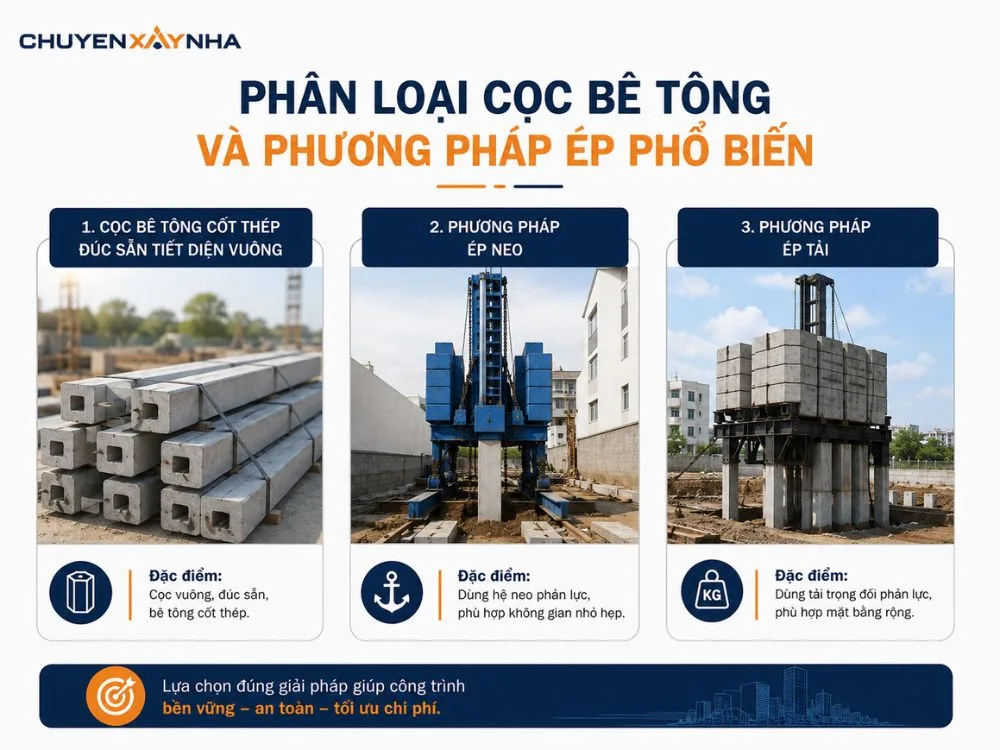

Phân loại cọc bê tông và phương pháp ép phổ biến

Trong nhà dân hiện nay có ba nhóm giải pháp phổ biến gồm cọc bê tông cốt thép đúc sẵn tiết diện vuông, phương pháp ép neo và phương pháp ép tải, mỗi giải pháp phù hợp với một điều kiện mặt bằng và tải trọng khác nhau.

Phân loại cọc bê tông và phương pháp ép phổ biến
Phân loại cọc bê tông và phương pháp ép phổ biến

Cọc bê tông cốt thép đúc sẵn

Cọc bê tông cốt thép đúc sẵn là loại cọc được sản xuất tại nhà máy hoặc bãi đúc theo tiết diện tiêu chuẩn, đạt cường độ thiết kế trước khi vận chuyển ra công trường và ép xuống nền đất.

Trên thị trường nhà dân, cọc vuông đúc sẵn chiếm tỷ trọng áp đảo nhờ giá thành hợp lý và dễ vận chuyển vào ngõ hẻm. Bên cạnh đó còn có cọc ly tâm dự ứng lực tiết diện tròn sản xuất theo TCVN 7888:2014, thường dùng cho công trình quy mô lớn nhờ cường độ bê tông cao hơn hẳn và khả năng chịu tải tốt hơn trên cùng tiết diện.

Về căn cứ kỹ thuật, hai loại cọc này có địa vị tiêu chuẩn khác nhau. Cọc ly tâm dự ứng lực có tiêu chuẩn sản phẩm riêng là TCVN 7888:2014, trong đó cọc PHC yêu cầu cường độ nén bê tông mẫu trụ 150 x 300 mm không nhỏ hơn 80 MPa và được phân thành các cấp tải A, AB, B, C.

Bảng dưới đây so sánh hai loại cọc đúc sẵn phổ biến theo các tiêu chí mà chủ nhà quan tâm nhất:

Tiêu chí Cọc vuông đúc sẵn Cọc ly tâm dự ứng lực
Tiêu chuẩn áp dụng Theo hồ sơ thiết kế, thi công nghiệm thu theo TCVN 9394:2012 Tiêu chuẩn sản phẩm TCVN 7888:2014
Tiết diện phổ biến 200×200 mm, 250×250 mm, 300×300 mm Đường kính D300, D350, D400
Cấp bền bê tông thông dụng M250 đến M300 tùy hồ sơ thiết kế Cọc PHC yêu cầu cường độ mẫu trụ từ 80 MPa
Chiều dài mỗi đoạn 3 m, 4 m, 6 m 6 m đến 12 m
Phù hợp công trình Nhà phố, biệt thự, nhà 2 đến 5 tầng Nhà cao tầng, nhà xưởng, công trình tải lớn
Khả năng vào hẻm nhỏ Tốt với đoạn 3 m Hạn chế do chiều dài đoạn lớn
Chi phí tương đối Thấp hơn Cao hơn

Phương pháp ép neo

Ép neo là phương pháp sử dụng các mũi neo xoắn khoan sâu xuống đất để tạo phản lực, từ đó kích thủy lực đẩy cọc xuống mà không cần đối trọng bằng khối bê tông.

Nhờ không phải vận chuyển đối trọng, giàn ép neo có kích thước gọn và trọng lượng nhẹ hơn nhiều so với giàn ép tải, cho phép tháo rời và di chuyển vào mặt bằng chật hẹp. Đây là lý do phương pháp này gần như là lựa chọn mặc định cho nhà phố trong hẻm nhỏ tại các đô thị lớn. Đặc điểm kỹ thuật chính gồm:

  • Dải lực ép thông dụng: khoảng 40 đến 50 tấn, một số giàn cải tiến đạt cao hơn nhưng vẫn thấp hơn đáng kể so với ép tải.
  • Yêu cầu mặt bằng: chỉ cần lối vào rộng khoảng 2 m, phù hợp hẻm nhỏ và mặt bằng bị giới hạn ba mặt.
  • Số lượng mũi neo: thường 4 đến 6 mũi bố trí quanh vị trí ép, khoan vào lớp đất có ma sát đủ lớn để giữ phản lực.
  • Hạn chế quan trọng: khi lớp đất bề mặt quá yếu, mũi neo bị nhổ hoặc không đủ ma sát tạo phản lực, khiến lực ép không đạt trị số (Pep)min theo thiết kế.
  • Tốc độ thi công: chậm hơn ép tải do phải khoan và tháo neo cho từng vị trí cọc.

Phương pháp ép tải

Ép tải là phương pháp dùng các khối đối trọng bằng bê tông hoặc thép chất lên giàn ép để tạo phản lực, cho phép đạt lực ép lớn hơn nhiều lần so với ép neo.

Ngược với ép neo, ưu thế của ép tải nằm ở khả năng duy trì lực ép ổn định và đạt dải lực cao, phù hợp với công trình tải trọng lớn hoặc nền đất có lớp chịu lực nằm sâu. Đổi lại, phương pháp này đòi hỏi mặt bằng đủ rộng để cẩu chất đối trọng và đường vào cho xe tải chở khối đối trọng.

Bảng dưới đây đối chiếu hai phương pháp theo các tiêu chí quyết định lựa chọn:

Tiêu chí Ép neo Ép tải
Cơ chế tạo phản lực Mũi neo xoắn khoan xuống đất Khối đối trọng chất trên giàn
Dải lực ép phổ biến Khoảng 40 đến 50 tấn Từ 60 tấn đến trên 150 tấn
Yêu cầu bề rộng lối vào Khoảng 2 m trở lên Cần đường cho xe tải và cẩu
Diện tích mặt bằng thi công Nhỏ gọn Rộng để chất và xoay đối trọng
Công trình phù hợp Nhà phố 2 đến 4 tầng trong hẻm Biệt thự, nhà từ 5 tầng, nhà xưởng
Độ ổn định lực ép Phụ thuộc chất lượng lớp đất giữ neo Ổn định do đối trọng cố định
Chi phí tương đối Thấp hơn Cao hơn
Rủi ro với nhà liền kề Thấp, chủ yếu từ chuyển vị đất nền Thấp về chấn động nhưng cần kiểm tra tải trọng giàn lên nền

Ưu điểm và nhược điểm của móng cọc ép bê tông

Móng cọc ép bê tông thắng thế về khả năng chịu tải trên nền đất yếu và mức độ chấn động thấp nhưng lại hạn chế về yêu cầu mặt bằng thi công và khả năng xử lý khi gặp chướng ngại vật trong lòng đất.

Ưu điểm và nhược điểm của móng cọc ép bê tông
Ưu điểm và nhược điểm của móng cọc ép bê tông

Móng cọc ép bê tông thắng thế về khả năng chịu tải trên nền đất yếu và mức độ chấn động thấp, nhưng lại hạn chế về yêu cầu mặt bằng thi công và khả năng xử lý khi gặp chướng ngại vật trong lòng đất.

Ưu điểm

Ưu điểm nổi bật nhất của móng cọc ép là đưa được tải trọng công trình xuống lớp đất tốt nằm sâu, giúp kiểm soát độ lún trong giới hạn cho phép của TCVN 10304:2014 ngay cả khi lớp đất mặt không đủ khả năng chịu lực.

Các lợi thế của giải pháp này gồm:

  • Chấn động thấp hơn đóng cọc truyền thống: lực ép tĩnh tăng dần thay cho búa xung kích nên không sinh sóng xung động lan trong đất, phù hợp khu dân cư có nhà liền kề cũ hoặc nhà không móng cọc.
  • Kiểm soát chất lượng theo thời gian thực: đồng hồ áp lực trên giàn ép cho phép đọc trực tiếp lực ép từng đoạn cọc. Điều 7.9 TCVN 9394:2012 còn yêu cầu ghi nhật ký từng mét chiều dài cho tới khi đạt (Pep)min, sau đó ghi dày hơn theo từng 20 cm cho tới khi kết thúc.
  • Có hồ sơ nghiệm thu cho từng cây cọc: mỗi cọc được nghiệm thu tại hiện trường theo điều kiện dừng ép, tạo bộ chứng từ đối chiếu khi hoàn công khác hẳn móng nông vốn khó kiểm chứng sau khi lấp đất.
  • Chất lượng cọc ổn định: cọc đúc sẵn tại bãi trong điều kiện kiểm soát, tránh sai sót thường gặp khi đổ bê tông tại chỗ như phân tầng, thiếu đầm hoặc lẫn đất.
  • Thi công nhanh: nhà phố phổ thông thường hoàn tất phần ép cọc trong vài ngày, rút ngắn tiến độ phần thô.
  • Không phát sinh bùn thải: khác cọc khoan nhồi, ép cọc không tạo lượng bùn khoan lớn cần vận chuyển đi xử lý, ưu thế rõ với công trình trong hẻm.
  • Chi phí hợp lý cho nhà dân: so với khoan nhồi cùng khả năng chịu tải, ép cọc thường có chi phí thấp hơn ở quy mô nhà phố và biệt thự thấp tầng.
  • Giảm rủi ro lún lệch: hệ cọc kết hợp đài và giằng tạo thành khối cứng, giúp giữ độ lún lệch tương đối giữa các móng trong ngưỡng cho phép của phụ lục E TCVN 10304:2014.

Nhược điểm

Ngược lại, móng cọc ép tồn tại những hạn chế đáng kể cần cân nhắc trước khi quyết định, đặc biệt với công trình nằm trong ngõ nhỏ hoặc khu đất có địa chất phức tạp. Các nhược điểm chính gồm:

  • Yêu cầu mặt bằng tối thiểu: giàn ép cần không gian lắp dựng và di chuyển. Ép neo cần lối vào khoảng 2 m, ép tải còn cần chỗ đỗ xe tải và xoay cẩu chất đối trọng, mặt bằng quá chật có thể không thi công được hoặc phát sinh chi phí lớn.
  • Khó xử lý khi gặp chướng ngại vật: móng cũ, đá mồ côi hay vỉa cát chặt cục bộ khiến cọc chối sớm khi chưa đạt Lmin. Điều 7.7 và 7.8 TCVN 9394:2012 xử lý bằng khoan dẫn, xói nước hoặc báo thiết kế điều chỉnh, đều làm phát sinh thời gian và chi phí.
  • Rủi ro trồi đất và đẩy ngang: cọc chiếm chỗ trong đất, khi ép nhiều cọc trong phạm vi hẹp trên nền sét bão hòa, đất bị dồn có thể trồi lên hoặc đẩy ngang gây nứt nền và tường nhà liền kề.
  • Phụ thuộc chất lượng mối nối: cọc gồm nhiều đoạn nối bằng hàn bản mã, mối hàn thiếu đường hoặc hàn nguội sẽ làm cọc nghiêng, gãy tại vị trí nối và mất khả năng chịu lực dù đồng hồ áp lực vẫn báo đủ.
  • Ép neo bị giới hạn lực ép: khi thiết kế yêu cầu lực ép vượt khả năng giàn neo khoảng 40 đến 50 tấn, buộc phải chuyển sang ép tải với chi phí và yêu cầu mặt bằng cao hơn.
  • Chi phí tăng mạnh khi cọc phải dài: lớp chịu lực nằm sâu làm khối lượng mét dài cọc tăng theo, đẩy chi phí phần móng lên đáng kể so với dự toán ban đầu.
  • Không phù hợp mọi loại địa chất: nền có lớp cát chặt hoặc sét cứng nằm nông ở bề mặt gây khó khăn cho việc xuyên qua bằng lực ép tĩnh, thường phải khoan dẫn mới hạ được cọc tới cao độ thiết kế.

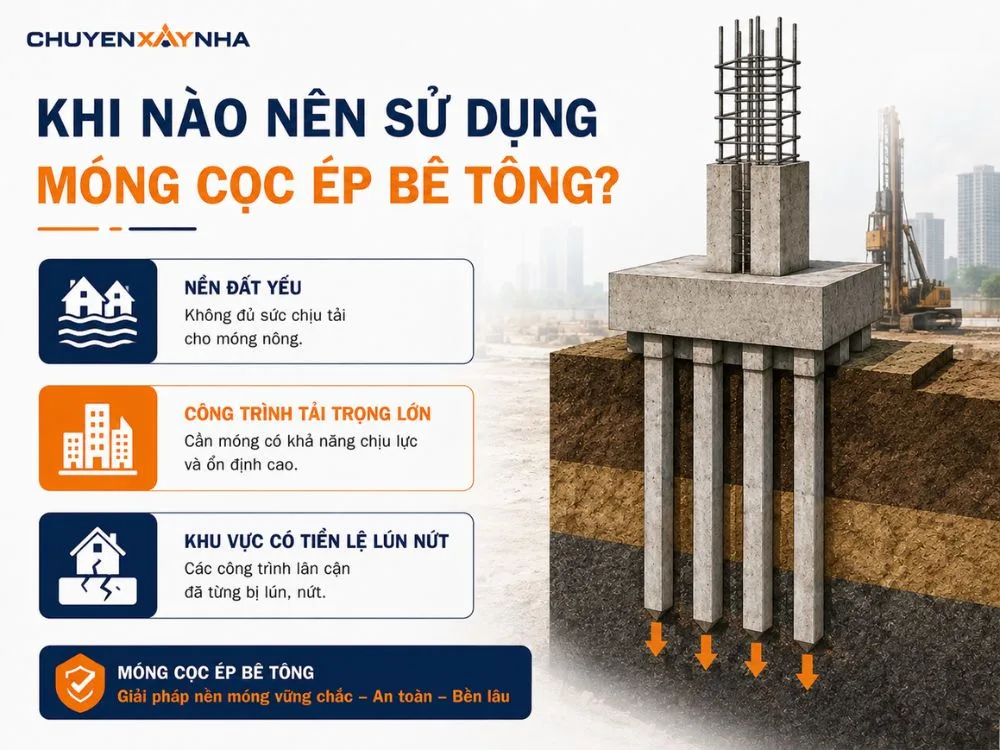

Khi nào nên sử dụng móng cọc ép bê tông?

Nên sử dụng móng cọc ép bê tông khi nền đất yếu không đủ sức chịu tải cho móng nông, khi công trình có tải trọng lớn hoặc khi khu vực xây dựng có tiền lệ lún nứt ở các công trình lân cận. Nên sử dụng móng cọc ép bê tông khi nền đất yếu không đủ sức chịu tải cho móng nông, khi công trình có tải trọng lớn hoặc khi khu vực xây dựng có tiền lệ lún nứt ở các công trình lân cận.

Nên sử dụng móng cọc ép bê tông
Nên sử dụng móng cọc ép bê tông

Điều kiện nền đất phù hợp

Điều kiện nền đất là căn cứ số một để quyết định có ép cọc hay không, trong đó hai chỉ tiêu quan trọng nhất là chiều dày lớp đất yếu và độ sâu xuất hiện lớp đất chịu lực.

Trong báo cáo khảo sát, hai chỉ tiêu này được thể hiện qua chỉ số SPT ghi theo từng độ sâu. Giá trị N nhỏ hơn 4 tương ứng lớp đất rất yếu gần như không tham gia chịu lực, N từ 10 đến 30 là lớp chặt vừa, N trên 30 là lớp chặt và thường được chọn làm cao độ đặt mũi cọc trong nhà dân. Đọc cột SPT theo chiều sâu là cách nhanh nhất để chủ nhà tự đối chiếu chiều dài cọc mà đơn vị thiết kế đề xuất có hợp lý hay không.

Điều kiện nền đất Đặc điểm nhận biết Phương án móng thường dùng
Đất tốt lớp chịu lực nông Sét pha chặt hoặc cát chặt xuất hiện ngay dưới lớp đất mặt, SPT tăng nhanh trong vài mét đầu Móng đơn hoặc móng băng
Đất trung bình Lớp đất yếu mỏng nằm trên lớp chịu lực ở độ sâu vừa phải Móng băng gia cố hoặc móng cọc tùy tải trọng
Đất yếu lớp bùn dày Bùn sét, đất hữu cơ, ao hồ san lấp, khu ven sông, SPT rất thấp kéo dài nhiều mét Móng cọc ép để đưa tải xuống lớp chịu lực
Đất san lấp không đồng nhất Nền mới san lấp chưa cố kết, độ chặt không đều giữa các hố khoan Móng cọc ép để tránh lún lệch
Đất có lớp cát chặt nông Lớp cát chặt gần mặt đất làm cọc chối sớm khi chưa đạt chiều dài thiết kế Cân nhắc khoan dẫn theo điều 7.7 TCVN 9394:2012 hoặc đổi phương án móng

Nhà 2 tầng và 3 tầng có cần ép cọc không

Không có câu trả lời cố định cho mọi trường hợp, bởi nhu cầu ép cọc của nhà 2 tầng và 3 tầng phụ thuộc vào điều kiện địa chất khu đất chứ không phụ thuộc vào số tầng.

Lý do thứ nhất, tải trọng nhà 2 đến 3 tầng dân dụng không quá lớn, nên trên nền đất tốt có sức chịu tải đủ thì móng băng hoặc móng đơn hoàn toàn đáp ứng. Trong trường hợp này, ép cọc trở thành khoản chi phí không cần thiết cho phần móng.

Lý do thứ hai, ngược lại, trên nền đất yếu như khu san lấp ao hồ hay vùng có lớp bùn dày, ngay cả nhà 2 tầng cũng có nguy cơ lún và nứt nghiêm trọng nếu chỉ dùng móng nông. Phần lớn trường hợp nhà thấp tầng nứt tường sau vài năm sử dụng đều xuất phát từ việc bỏ qua giải pháp móng sâu trên nền đất yếu.

Lý do thứ ba, tình trạng công trình liền kề cũng là yếu tố cần cân nhắc. Nếu nhà hàng xóm đã ép cọc và tựa lên lớp đất sâu, việc xây nhà mới bằng móng nông ngay cạnh sẽ tạo chênh lệch độ lún theo thời gian, gây nứt tại vị trí tiếp giáp giữa hai công trình.

Khảo sát địa chất trước khi ép cọc

Khảo sát địa chất là bước bắt buộc trước khi thiết kế móng cọc, cung cấp dữ liệu về cấu trúc các lớp đất, độ sâu lớp chịu lực và các chỉ tiêu cơ lý làm cơ sở tính toán sức chịu tải của cọc.

Khảo sát địa chất trước khi ép cọc
Khảo sát địa chất trước khi ép cọc

Vai trò của khảo sát địa chất

Khảo sát địa chất cung cấp ba nhóm thông tin cốt lõi cho thiết kế móng gồm mặt cắt địa chất các lớp đất, chỉ tiêu cơ lý của từng lớp và độ sâu xuất hiện lớp đất chịu lực đủ điều kiện đặt mũi cọc.

Công tác này được thực hiện theo TCVN 9437:2012 về khoan thăm dò địa chất công trình, kết hợp thí nghiệm xuyên tiêu chuẩn theo TCVN 9351:2012 và tham chiếu khối lượng khảo sát theo TCVN 9363:2012. Kết quả sau đó là đầu vào để kỹ sư tính sức chịu tải cọc theo TCVN 10304:2014 về thiết kế móng cọc.

Ngoài ra, chỉ số xuyên tiêu chuẩn SPT thu được từ hố khoan là căn cứ trực tiếp để ước tính sức chịu tải của cọc. Theo TCVN 9351:2012, giá trị N là số búa cần thiết để đóng mũi xuyên vào đất nguyên trạng 30 cm, và TCVN 10304:2014 có phụ lục riêng hướng dẫn tính sức chịu tải cọc từ chuỗi giá trị N này.

Giải pháp khảo sát tiết kiệm

Đối với nhà dân trong hẻm nhỏ nơi máy khoan khảo sát chuyên dụng khó tiếp cận, chủ nhà vẫn có các giải pháp thay thế để có được dữ liệu địa chất cơ bản với chi phí hợp lý.

Các phương án thường được áp dụng gồm:

  • Khoan khảo sát bằng máy nhỏ tháo rời: thiết bị tháo thành từng cụm để đưa vào hẻm, thực hiện được một đến hai hố khoan cho nhà phố, vẫn lấy được mẫu và số liệu SPT theo độ sâu.
  • Tham khảo hồ sơ địa chất công trình lân cận: xin lại báo cáo khảo sát của nhà hàng xóm mới xây trong bán kính gần, dùng làm dữ liệu tham chiếu định hướng.
  • Ép thử cọc thăm dò: ép một số cọc trước khi ép đại trà để xác định chiều sâu và lực ép thực tế, sau đó điều chỉnh khối lượng cọc cho toàn công trình. Khi cần khẳng định sức chịu tải, cọc thử được nén tĩnh theo TCVN 9393:2012.
  • Sử dụng bản đồ địa chất công trình khu vực: một số địa phương có dữ liệu phân vùng địa chất, giúp định hướng sơ bộ chiều sâu lớp chịu lực.
  • Đào hố thăm dò thủ công: chỉ đánh giá được lớp đất mặt, không thay thế khoan khảo sát nhưng có giá trị nhận diện nền san lấp và phát hiện móng cũ hoặc vật cản chôn vùi.

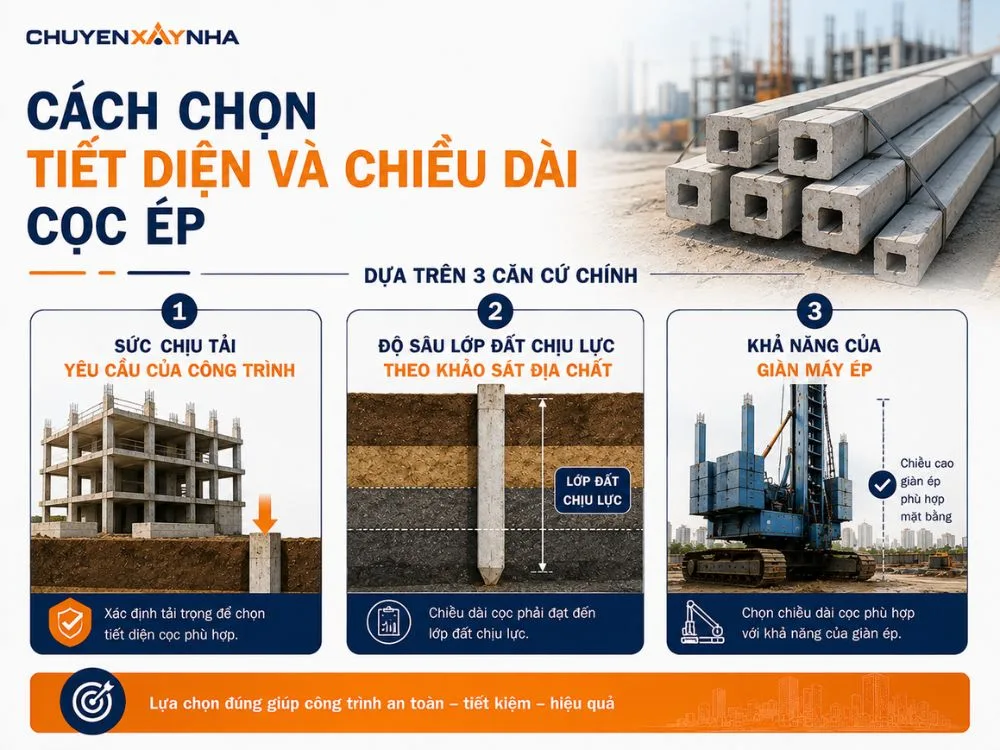

Cách chọn tiết diện và chiều dài cọc ép

Việc chọn tiết diện và chiều dài cọc ép dựa trên ba căn cứ chính là sức chịu tải yêu cầu của công trình, độ sâu lớp đất chịu lực theo khảo sát địa chất và khả năng của giàn máy ép có thể tiếp cận mặt bằng.

Cách chọn tiết diện và chiều dài cọc ép
Cách chọn tiết diện và chiều dài cọc ép

Các tiết diện cọc phổ biến

Ba tiết diện cọc vuông phổ biến nhất trong nhà dân là 200×200 mm, 250×250 mm và 300×300 mm, tương ứng với ba nhóm tải trọng và ba dải lực ép khác nhau. Bảng dưới đây so sánh ba tiết diện theo phạm vi ứng dụng thường gặp trong thực tế thi công nhà phố và biệt thự:

Tiết diện cọc Công trình thường áp dụng Phương pháp ép phù hợp Đặc điểm
200×200 mm Nhà 2 đến 3 tầng tải trọng nhỏ, mặt bằng hẹp Ép neo Nhẹ, dễ vận chuyển vào hẻm, sức chịu tải thấp nhất
250×250 mm Nhà 3 đến 5 tầng, phổ biến nhất trong nhà phố Ép neo hoặc ép tải Cân bằng giữa sức chịu tải và chi phí
300×300 mm Biệt thự, nhà nhiều tầng, tải trọng lớn Ép tải Sức chịu tải cao, cần giàn ép công suất lớn

Cách đọc con số này trong hồ sơ là lấy giá trị nhỏ hơn giữa sức chịu tải theo vật liệu cọc và sức chịu tải theo đất nền. Cùng tiết diện 250×250 mm, một cọc ép vào lớp cát chặt ở độ sâu 18 m có thể chịu tải gấp nhiều lần cọc dừng ở lớp sét dẻo mềm độ sâu 8 m, dù bê tông và cốt thép hoàn toàn giống nhau.

Nguyên tắc quan trọng cần nhấn mạnh là cọc tiết diện lớn hơn không đồng nghĩa luôn tốt hơn. Cọc tiết diện lớn đòi hỏi lực ép lớn hơn để xuyên đất, và nếu giàn máy không đạt được lực ép cần thiết thì cọc không xuống đến độ sâu thiết kế, dẫn đến sức chịu tải thực tế thấp hơn cả cọc tiết diện nhỏ nhưng được ép đủ lực.

Căn cứ xác định chiều dài cọc

Chiều dài cọc được xác định từ độ sâu xuất hiện lớp đất chịu lực theo báo cáo khảo sát địa chất, cộng thêm đoạn cọc ngàm vào lớp đất tốt và trừ đi cao độ đáy đài. Quá trình xác định diễn ra theo trình tự sau:

  • Đọc mặt cắt địa chất: xác định độ sâu bắt đầu của lớp đất có chỉ số SPT đạt yêu cầu làm lớp chịu lực.
  • Cộng đoạn ngàm vào lớp chịu lực: mũi cọc phải xuyên vào lớp đất chắc một đoạn tối thiểu theo tiêu chuẩn thiết kế móng cọc, không dừng ngay tại ranh giới lớp. Với đất hòn lớn, sỏi, cát thô hoặc sét cứng, đoạn ngàm không dưới 0,5 m; với các loại đất khác không dưới 1,0 m.
  • Trừ đi cao độ đáy đài: chiều dài cọc tính từ đáy đài xuống mũi cọc, không tính từ mặt đất tự nhiên.
  • Chia thành các đoạn cọc phù hợp: quy đổi tổng chiều dài thành số đoạn 3 m hoặc 6 m, cộng thêm phần cọc ép âm để mũi cọc xuống đúng cao độ.
  • Dự phòng chênh lệch thực tế: chuẩn bị cọc dự trữ vì độ sâu lớp chịu lực thường không đồng đều trên toàn khu đất, đặc biệt ở nền san lấp.

Cơ sở tính toán số lượng tim cọc

Số lượng tim cọc được tính bằng lực dọc truyền xuống chân cột chia cho sức chịu tải cho phép của một cọc, sau đó làm tròn lên và bố trí đối xứng qua trọng tâm cột. Quá trình này thuộc trách nhiệm của kỹ sư kết cấu và tuân theo trình tự cơ bản sau:

  • Tổng hợp tải trọng công trình: gồm tĩnh tải kết cấu, tĩnh tải hoàn thiện và hoạt tải sử dụng xác định theo TCVN 2737:2023 về tải trọng và tác động.
  • Phân phối tải về chân cột: xác định lực dọc tại chân mỗi cột trong hệ khung.
  • Xác định sức chịu tải một cọc: tính song song theo vật liệu cọc và theo đất nền, lấy giá trị nhỏ hơn làm giá trị thiết kế.
  • Tính số cọc cho từng đài: lấy lực dọc chân cột chia sức chịu tải một cọc, có xét hệ số an toàn và trọng lượng bản thân đài cùng đất trên đài.
  • Bố trí tim cọc trong đài: bảo đảm khoảng cách giữa các tim cọc và khoảng cách từ mép cọc tới mép đài theo tiêu chuẩn.

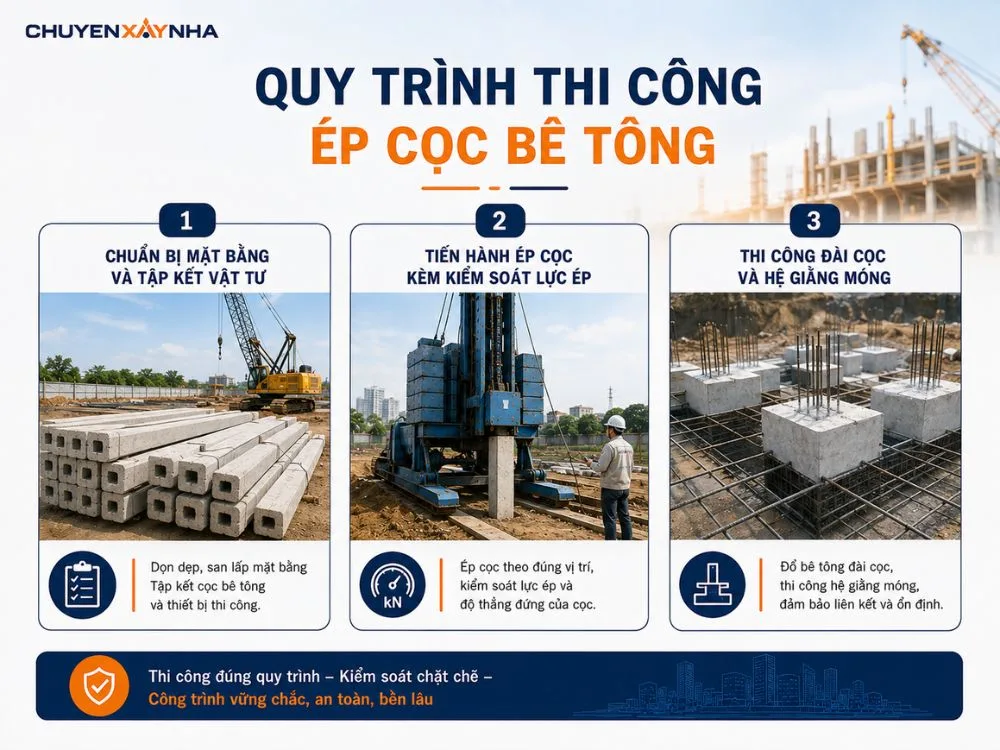

Quy trình thi công ép cọc bê tông

Quy trình thi công ép cọc bê tông gồm ba giai đoạn chính là chuẩn bị mặt bằng và tập kết vật tư, tiến hành ép cọc kèm kiểm soát lực ép, và thi công đài cọc cùng hệ giằng móng. Dưới đây là nội dung chi tiết từng giai đoạn cùng các mốc kiểm soát chất lượng mà chủ nhà nên bám theo để giám sát công trường.

Quy trình thi công ép cọc bê tông
Quy trình thi công ép cọc bê tông

Công tác chuẩn bị mặt bằng

Giai đoạn chuẩn bị gồm bốn nhóm công việc là dọn dẹp san phẳng mặt bằng, định vị tim cọc, nghiệm thu và tập kết cọc, lắp dựng giàn máy ép cùng đối trọng nếu dùng phương pháp ép tải. Các đầu việc cần hoàn tất trước khi ép cọc gồm:

  • Dọn dẹp và san phẳng mặt bằng: phá dỡ công trình cũ, di dời chướng ngại vật, bảo đảm nền đủ cứng để giàn ép di chuyển không bị lún nghiêng trong quá trình gia tải.
  • Kiểm tra hệ thống ngầm: xác định vị trí đường điện, cấp thoát nước và cáp viễn thông đi ngầm qua khu đất để tránh sự cố khi ép.
  • Định vị tim cọc: dùng máy trắc đạc xác định và đánh dấu vị trí từng tim theo bản vẽ. TCVN 9394:2012 quy định độ sai lệch của các trục định vị không vượt quá 1 cm trên 100 m chiều dài tuyến.
  • Nghiệm thu cọc đầu vào: kiểm tra tiết diện, chiều dài, cấp bền bê tông, tuổi cọc và tình trạng bề mặt của từng cây cọc nhập về, loại bỏ cọc nứt ngang, rỗ tổ ong hoặc lộ thép chủ.
  • Tập kết cọc hợp lý: xếp cọc trên nền phẳng có hệ con kê bằng gỗ đặt phía dưới các móc cẩu, không xếp chồng quá cao. Tiêu chuẩn nghiêm cấm lăn hoặc kéo cọc bê tông cốt thép bằng dây vì dễ gây nứt ẩn.
  • Lắp dựng giàn ép: kiểm tra độ thăng bằng của giàn và kiểm định đồng hồ áp lực còn hạn để bảo đảm số liệu đọc được là chính xác.

Trình tự ép cọc và kiểm soát lực ép

Trình tự ép cọc bắt đầu từ việc dựng đoạn cọc mũi vào giá ép, cân chỉnh thẳng đứng, ép chậm ở giai đoạn đầu, sau đó nối các đoạn tiếp theo cho đến khi đạt điều kiện dừng ép.

Bước Nội dung công việc Yêu cầu kiểm soát
1 Cẩu đoạn cọc mũi vào giá ép Cọc đúng vị trí tim đã định vị, sai số trong dung sai Bảng 11 TCVN 9394:2012
2 Cân chỉnh độ thẳng đứng của cọc Kiểm tra bằng máy hoặc dây dọi theo hai phương vuông góc, độ nghiêng không quá 1%
3 Ép đoạn mũi với tốc độ chậm Theo dõi cọc không nghiêng lệch trong đoạn đầu, vận tốc xuyên không quá 1 cm/s
4 Nối đoạn cọc tiếp theo Hàn kín theo chu vi bản mã, hàn đối xứng để tránh cong vênh, hai đoạn đồng trục
5 Tiếp tục ép và theo dõi đồng hồ Ghi lực ép từng mét chiều dài cho tới khi đạt Pep min
6 Dừng khi đạt điều kiện nghiệm thu Lực ép nằm trong khoảng Pep min đến Pep max, duy trì với vận tốc xuyên không quá 1 cm/s trên đoạn không ít hơn ba lần cạnh cọc
7 Ép âm nếu cần Dùng cọc dẫn đưa đầu cọc xuống cao độ đáy đài, ghi rõ chiều sâu ép âm
8 Ghi nhật ký ép cọc Số hiệu cọc, chiều dài, lực ép cuối, thời gian, từ độ sâu đạt Pep min ghi dày theo từng 20 cm

Thi công đài cọc và giằng móng

Sau khi hoàn tất ép cọc, công tác tiếp theo gồm đào đất hố móng, đập đầu cọc, thi công lớp bê tông lót, lắp dựng cốt thép và đổ bê tông đài cọc cùng hệ giằng móng. Trình tự thi công phần đài và giằng như sau:

  • Đào đất hố móng: đào đến cao độ đáy đài theo thiết kế, gia cố vách đào khi hố sâu hoặc sát nhà liền kề để tránh sạt lở gây lún công trình bên cạnh.
  • Đập đầu cọc: đập bỏ phần bê tông thừa để lộ cốt thép chủ với chiều dài thép chờ neo vào đài đúng thiết kế, dùng máy cắt tạo rãnh trước khi đập để tránh nứt lan xuống thân cọc.
  • Vệ sinh và đổ bê tông lót: làm sạch đáy hố, đổ lớp lót dày 50 đến 100 mm tạo mặt phẳng thi công và ngăn mất nước xi măng khi đổ đài.
  • Lắp dựng cốt thép đài và giằng: buộc thép theo bản vẽ, kê con kê bảo đảm lớp bê tông bảo vệ, liên kết chắc thép chờ đầu cọc vào lưới thép đài.
  • Lắp cốp pha: cốp pha kín khít, chống đỡ chắc chắn tránh phình khi đổ bê tông.
  • Đổ và bảo dưỡng bê tông: đổ liên tục tránh mạch ngừng sai vị trí, đầm kỹ và giữ ẩm liên tục theo TCVN 8828:2011 về bảo dưỡng ẩm tự nhiên.

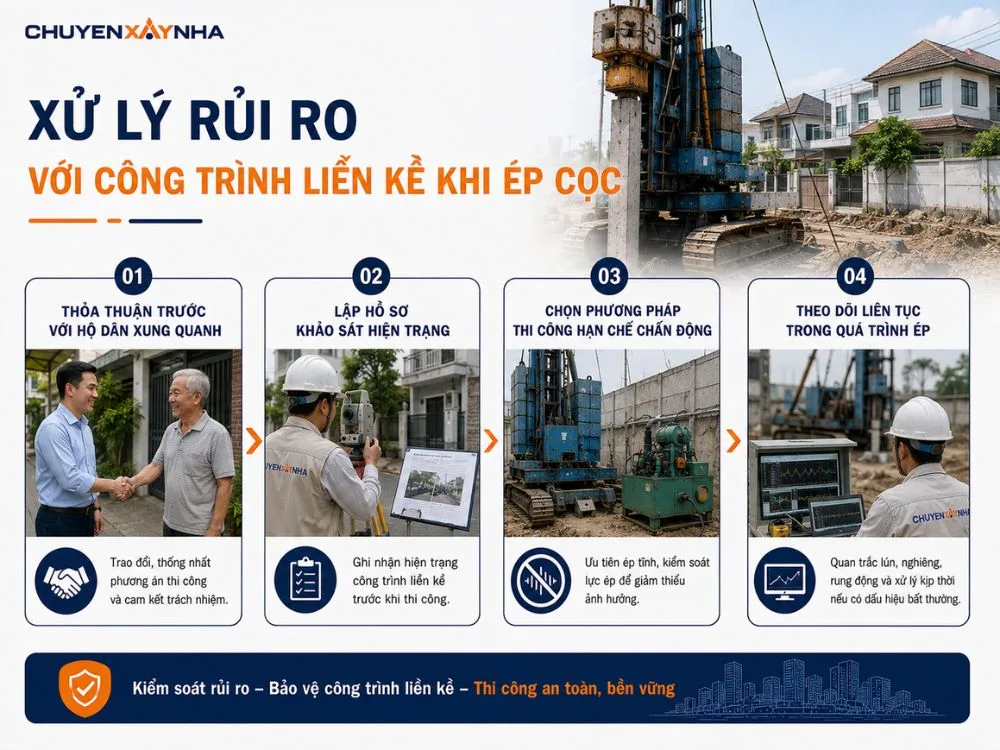

Xử lý rủi ro với công trình liền kề khi ép cọc

Xử lý rủi ro với công trình liền kề khi ép cọc gồm bốn nhóm biện pháp là thỏa thuận trước với hộ dân xung quanh, lập hồ sơ khảo sát hiện trạng, chọn phương pháp thi công hạn chế chấn động và theo dõi liên tục trong quá trình ép.

Xử lý rủi ro với công trình liền kề khi ép cọc
Xử lý rủi ro với công trình liền kề khi ép cọc

Về căn cứ pháp lý, Điều 174 Bộ luật Dân sự 2015 buộc chủ sở hữu khi xây dựng phải bảo đảm an toàn và không xâm phạm quyền lợi hợp pháp của bất động sản liền kề, còn Điều 605 quy định trách nhiệm bồi thường thiệt hại do công trình xây dựng gây ra, trong đó bên thi công có lỗi phải liên đới bồi thường.

Về hành chính, điểm a khoản 5 Điều 16 Nghị định 16/2022/NĐ-CP phạt 30 đến 40 triệu đồng với tổ chức và 15 đến 20 triệu đồng với cá nhân khi thi công gây lún, nứt, hư hỏng công trình lân cận mà không gây thiệt hại về sức khỏe, tính mạng, kèm biện pháp buộc bồi thường thiệt hại.

Thỏa thuận với hộ dân xung quanh

Việc thỏa thuận với hộ dân liền kề cần thực hiện trước khi khởi công, bằng hình thức trao đổi trực tiếp kết hợp văn bản thông báo có xác nhận của các bên. Nội dung cần trao đổi với hàng xóm bao gồm:

  • Thời gian thi công dự kiến: nêu rõ ngày bắt đầu, thời lượng ép cọc và khung giờ làm việc trong ngày.
  • Phương pháp thi công: giải thích cơ chế ép tĩnh ít chấn động, tránh để hàng xóm hiểu nhầm sang phương pháp đóng cọc bằng búa.
  • Cam kết trách nhiệm: khẳng định chủ đầu tư chịu trách nhiệm khắc phục nếu công trình liền kề bị hư hại do quá trình thi công.
  • Đề nghị phối hợp khảo sát hiện trạng: xin phép chụp ảnh và ghi nhận tình trạng nhà hàng xóm trước khi thi công.
  • Thông tin liên hệ: cung cấp số điện thoại của chủ nhà và chỉ huy trưởng để xử lý ngay khi có phản ánh.

Lập hồ sơ khảo sát hiện trạng nhà liền kề

Hồ sơ khảo sát hiện trạng là bộ tài liệu ghi nhận tình trạng công trình liền kề trước khi thi công, đóng vai trò bằng chứng phân định trách nhiệm khi phát sinh khiếu nại về nứt lún.

Ngược với quan niệm cho rằng đây là thủ tục rườm rà, hồ sơ này thực chất bảo vệ chủ nhà nhiều hơn bảo vệ hàng xóm, bởi nó chứng minh được vết nứt nào đã tồn tại trước ngày khởi công. Khi hai bên không tự thỏa thuận được mức bồi thường và một bên có đơn yêu cầu, Ủy ban nhân dân cấp xã chủ trì việc thỏa thuận, và bộ ảnh hiện trạng có xác nhận chính là căn cứ đối chiếu ở phiên làm việc đó.

Chọn phương pháp thi công hạn chế chấn động

Việc chọn phương pháp thi công hạn chế chấn động dựa trên nguyên tắc ưu tiên ép tĩnh thay cho đóng cọc, kết hợp điều chỉnh thứ tự ép và bổ sung biện pháp giảm ảnh hưởng khi công trình liền kề đã xuống cấp.

Bảng dưới đây tổng hợp biện pháp giảm rủi ro tương ứng với mức độ nhạy cảm của công trình liền kề:

Mức độ rủi ro Đặc điểm hiện trạng liền kề Biện pháp áp dụng
Thấp Nhà liền kề mới xây đã có móng cọc Ép tĩnh thông thường, theo dõi định kỳ
Trung bình Nhà liền kề móng nông còn nguyên vẹn Ép từ giữa khu đất ra biên, giảm tốc độ ép khi tới hàng cọc gần ranh
Cao Nhà liền kề cũ đã có vết nứt sẵn Khoan dẫn giảm áp lực đất, gắn mốc quan trắc lún và đo định kỳ
Rất cao Nhà liền kề xuống cấp nặng, nghiêng lún Mời đơn vị kiểm định đánh giá và đề xuất biện pháp riêng trước khi thi công

Theo dõi sự cố trong quá trình ép

Theo dõi trong quá trình ép là việc quan trắc liên tục các dấu hiệu bất thường tại công trình liền kề và tại chính khu đất thi công, nhằm phát hiện sớm sự cố để dừng và xử lý kịp thời. Các dấu hiệu cần theo dõi hằng ngày trong suốt quá trình ép cọc gồm:

  • Vết nứt mới trên tường liền kề: đối chiếu với ảnh hiện trạng đã lập để xác định là vết nứt mới hay cũ.
  • Vết nứt cũ mở rộng thêm: đo bề rộng định kỳ bằng thước hoặc dán mốc thạch cao để phát hiện chuyển vị đang tiếp diễn.
  • Hiện tượng trồi đất quanh khu vực ép: mặt đất phồng lên là dấu hiệu đất bị chèn ép quá mức, cần giãn thứ tự ép hoặc chuyển sang khoan dẫn.
  • Cửa nhà liền kề bị kẹt hoặc khó đóng mở: dấu hiệu chuyển vị kết cấu, cần dừng ép để đánh giá.
  • Cọc bị nghiêng lệch trong quá trình ép: dấu hiệu gặp chướng ngại vật hoặc định vị sai, tiêu chuẩn yêu cầu nhổ lên ép lại hoặc ép bổ sung cọc mới theo chỉ định của thiết kế.
  • Lực ép tăng đột ngột bất thường: khả năng cọc chạm vật cản hoặc mũi cọc tì vào gờ nối của cọc bên cạnh.

Kinh nghiệm giám sát thi công ép cọc dành cho chủ nhà

Chủ nhà có thể giám sát hiệu quả công tác ép cọc bằng cách tập trung vào ba nhóm việc là kiểm tra chất lượng cọc đầu vào, theo dõi số đọc lực ép trên đồng hồ và thu thập đầy đủ hồ sơ nghiệm thu ngay tại công trường.

Kinh nghiệm giám sát thi công ép cọc dành cho chủ nhà
Kinh nghiệm giám sát thi công ép cọc dành cho chủ nhà

Các hạng mục chủ nhà cần kiểm tra

Ba thời điểm chủ nhà bắt buộc phải có mặt tại công trường là lúc nhận cọc về, lúc bắt đầu ép cây cọc đầu tiên và lúc đập đầu cọc trước khi đổ đài.

Giai đoạn Hạng mục kiểm tra Cách kiểm tra
Nhận cọc Tiết diện và chiều dài cọc Đo trực tiếp bằng thước, đối chiếu bản vẽ và dung sai tại Bảng 1 TCVN 9394:2012
Nhận cọc Chất lượng bê tông cọc Quan sát bề mặt không nứt ngang, không rỗ tổ ong, không lộ thép chủ
Nhận cọc Tuổi cọc và cấp bền bê tông Yêu cầu chứng chỉ xuất xưởng và phiếu thí nghiệm nén mẫu bê tông
Nhận cọc Cách bốc xếp và kê lót Có hệ con kê gỗ dưới móc cẩu, không lăn hoặc kéo cọc bằng dây
Trước khi ép Kiểm định đồng hồ áp lực Yêu cầu xuất trình giấy kiểm định còn hiệu lực trước khi ép cây đầu tiên
Trước khi ép Vị trí định vị tim cọc Đối chiếu với bản vẽ mặt bằng móng và mốc trắc đạc đã cắm
Trong khi ép Độ thẳng đứng của cọc Quan sát bằng dây dọi theo hai phương vuông góc trong đoạn mũi đầu tiên
Trong khi ép Chất lượng mối hàn nối cọc Hàn kín chu vi bản mã, không bỏ đoạn, hai đoạn cọc đồng trục
Trong khi ép Số đọc lực ép cuối Đọc trực tiếp trên đồng hồ, đối chiếu dải Pep min đến Pep max trong hồ sơ thiết kế
Trong khi ép Đoạn duy trì lực ép Yêu cầu giữ lực trên hành trình không ít hơn ba lần cạnh cọc, không dừng ngay khi kim vừa chạm ngưỡng
Trong khi ép Ghi chép nhật ký ép cọc Kiểm tra nhật ký được ghi ngay tại chỗ theo từng mét, dày lên 20 cm sau khi đạt Pep min
Sau khi ép Chất lượng đập đầu cọc Thép chờ đủ chiều dài neo vào đài, thân cọc phía dưới không nứt vỡ do đập

Kinh nghiệm quan trọng nhất là chủ nhà nên yêu cầu ghi rõ lực ép thiết kế trong hợp đồng thi công, thay vì chỉ ghi chiều dài cọc và đơn giá theo mét. Cách ghi hợp đồng theo mét dài dễ dẫn tới tình huống nhà thầu ép sâu hơn cần thiết để tăng khối lượng, hoặc ngược lại dừng sớm khi chưa đạt lực ép. Hợp đồng nên nêu đồng thời dải lực ép, khoảng Lmin đến Lmax, đơn giá mét dài phát sinh và cách xử lý khi cọc chối sớm.

Hồ sơ nghiệm thu cần thu thập và lưu giữ

Bộ hồ sơ nghiệm thu ép cọc là căn cứ pháp lý và kỹ thuật cho toàn bộ phần móng, phục vụ cả việc hoàn công công trình lẫn việc quy trách nhiệm nếu phát sinh sự cố lún nứt về sau. Các tài liệu cần thu thập và lưu giữ gồm:

  • Nhật ký ép cọc: ghi chi tiết từng tim cọc gồm số hiệu, chiều dài thực tế, lực ép cuối, thời gian ép và ghi chú bất thường nếu có.
  • Biên bản nghiệm thu ép cọc: lập cho từng cọc tại hiện trường theo TCVN 9394:2012, có chữ ký của chủ đầu tư, nhà thầu thi công và đơn vị giám sát nếu có.
  • Chứng chỉ xuất xưởng cọc: xác nhận tiết diện, cấp bền bê tông và ngày sản xuất từ đơn vị cung cấp.
  • Phiếu thí nghiệm mẫu bê tông cọc: kết quả nén mẫu chứng minh cường độ đạt thiết kế trước ngày ép.
  • Giấy kiểm định đồng hồ áp lực: chứng minh số đọc lực ép có giá trị pháp lý.
  • Kết quả nén tĩnh cọc thử nếu có: thực hiện theo TCVN 9393:2012, là bằng chứng mạnh nhất về sức chịu tải thực tế.
  • Bản vẽ hoàn công mặt bằng cọc: thể hiện vị trí thực tế các tim cọc đã ép, bao gồm cả cọc bị dịch chuyển so với thiết kế và cọc bổ sung.
  • Hồ sơ khảo sát hiện trạng nhà liền kề: kèm biên bản xác nhận của các bên.
  • Biên bản xử lý sự cố nếu có: ghi nhận các trường hợp cọc gãy, chối sớm, phải khoan dẫn hoặc bổ sung cọc, kèm văn bản chấp thuận của đơn vị thiết kế.

Sai lầm thường gặp khi ép cọc bê tông

Sai lầm thường gặp khi ép cọc bê tông
Sai lầm thường gặp khi ép cọc bê tông

Mười sai lầm phổ biến nhất khi ép cọc bê tông trong nhà dân tập trung vào năm nhóm gồm bỏ qua khảo sát địa chất, chọn nhà thầu chỉ dựa trên giá rẻ, nghiệm thu theo chiều dài thay vì lực ép, bỏ qua hồ sơ hiện trạng nhà liền kề và thi công cẩu thả phần liên kết đầu cọc với đài.

Sai lầm Hệ quả Cách phòng tránh
Bỏ qua khảo sát địa chất Thiết kế móng thiếu an toàn gây lún nứt, hoặc dư thừa gây lãng phí hàng chục mét dài cọc Khoan khảo sát lấy số liệu SPT hoặc ép cọc thăm dò trước khi chốt phương án móng
Chọn nhà thầu theo giá rẻ nhất Cọc kém chất lượng, mối hàn không đạt, hồ sơ nghiệm thu sơ sài không dùng được khi hoàn công So sánh trên cùng thông số lực ép, cấp bền bê tông cọc và danh mục hồ sơ bàn giao
Nghiệm thu theo mét dài thay vì lực ép Cọc chưa vào lớp chịu lực vẫn được tính đủ khối lượng thanh toán Ghi rõ dải Pep min đến Pep max và khoảng Lmin đến Lmax trong hợp đồng làm căn cứ nghiệm thu
Dừng ép ngay khi kim đồng hồ vừa chạm ngưỡng Cọc thực tế còn xuống được, kết quả nén tĩnh không đạt dù nhật ký ghi đủ Yêu cầu duy trì lực ép với vận tốc xuyên không quá 1 cm/s trên đoạn không ít hơn ba lần cạnh cọc
Không lập hồ sơ hiện trạng nhà liền kề Không có bằng chứng phân định trách nhiệm khi bị khiếu nại nứt lún Chụp ảnh có thước đo và mốc thời gian, lập biên bản ba bên ký xác nhận trước ngày khởi công
Đập đầu cọc cẩu thả Thân cọc nứt ngầm, thép chờ thiếu chiều dài neo làm yếu liên kết đài cọc Cắt tạo rãnh trước khi đập, giám sát trực tiếp và kiểm tra chiều dài thép chờ theo bản vẽ
Cố ép khi lực tăng đột ngột Cọc gãy ngầm dưới đất, không phát hiện được cho tới khi công trình lún lệch Dừng ngay khi lực ép bất thường, báo đơn vị thiết kế để chọn khoan dẫn, xói nước hoặc bổ sung cọc
Ép sai thứ tự tim cọc Đất bị dồn về phía nhà liền kề gây nứt lún, cọc đã ép bị trồi lên Ép từ giữa khu đất ra biên theo sơ đồ thứ tự đã được duyệt trong biện pháp thi công
Không kiểm định đồng hồ áp lực Toàn bộ số liệu nghiệm thu mất giá trị pháp lý dù cọc có thể vẫn đạt Yêu cầu xuất trình giấy kiểm định còn hiệu lực trước khi ép cây cọc đầu tiên
Dùng cọc chưa đủ tuổi bê tông Cọc nứt hoặc gãy ngay trong quá trình ép, phát sinh chi phí ép bổ sung Yêu cầu chứng chỉ xuất xưởng ghi rõ ngày sản xuất kèm phiếu nén mẫu bê tông
Tự ý thay đổi vị trí tim cọc tại công trường Tải trọng lệch tâm đài cọc, phát sinh mô men làm giảm khả năng chịu lực của móng Mọi thay đổi phải có ý kiến bằng văn bản của đơn vị thiết kế và cập nhật vào bản vẽ hoàn công

Yếu tố ảnh hưởng đến chi phí ép cọc bê tông

Chi phí ép cọc bê tông chịu tác động của sáu nhóm yếu tố chính gồm tổng khối lượng cọc, tiết diện cọc, phương pháp ép, điều kiện mặt bằng thi công, mức độ phức tạp về địa chất và các chi phí phát sinh liên quan đến công trình liền kề.

Yếu tố Cơ chế tác động đến chi phí Mức độ ảnh hưởng
Tổng số mét cọc Đơn giá thường tính theo mét dài nên khối lượng quyết định trực tiếp giá trị hợp đồng Rất cao
Độ sâu lớp đất chịu lực Lớp chịu lực càng sâu thì số mét cọc càng lớn, kéo theo cả tiền cọc lẫn tiền nhân công ép Rất cao
Tiết diện cọc Cọc tiết diện lớn có đơn giá vật tư cao hơn và cần giàn ép công suất lớn hơn Cao
Phương pháp ép neo hay ép tải Ép tải phát sinh chi phí huy động thiết bị, vận chuyển và chất dỡ đối trọng Cao
Điều kiện tiếp cận mặt bằng Hẻm nhỏ đòi hỏi tháo lắp thiết bị và vận chuyển cọc thủ công làm tăng nhân công Trung bình đến cao
Biện pháp khoan dẫn Áp dụng khi cần giảm chấn động hoặc xuyên lớp cứng cục bộ, tính thành đầu mục riêng Trung bình
Biến động giá vật liệu Giá thép và xi măng ảnh hưởng trực tiếp đến đơn giá cọc đúc sẵn Trung bình
Chi phí khảo sát địa chất Khoản đầu tư ban đầu nhưng thường giúp tối ưu khối lượng cọc Thấp so với tổng
Chi phí xử lý sự cố cọc Cọc gãy, chối sớm phải ép bổ sung làm phát sinh ngoài dự toán Biến động
Chi phí liên quan nhà liền kề Lập hồ sơ hiện trạng, quan trắc và khắc phục thiệt hại nếu có Biến động

FAQ

Ép cọc bê tông mất bao lâu cho một căn nhà phố?

Thời gian ép cọc cho một căn nhà phố phổ thông thường dao động từ một đến ba ngày làm việc, tùy vào số lượng tim cọc, chiều dài cọc và phương pháp ép được sử dụng.

Ép cọc xong bao lâu thì được đổ đài móng?

Sau khi ép cọc xong có thể tiến hành đào đất và thi công đài móng ngay, không cần thời gian chờ như cọc khoan nhồi vì cọc đã đạt cường độ từ trước khi ép.

Cọc bị chối sớm không đạt độ sâu thiết kế phải xử lý thế nào?

Khi cọc bị chối sớm, cần dừng ép ngay và báo đơn vị thiết kế thay vì cố ép tiếp gây gãy cọc. Nguyên nhân thường là gặp chướng ngại vật, đá mồ côi, móng công trình cũ hoặc lớp cát chặt cục bộ.

Nhà trong hẻm nhỏ máy ép có vào được không?

Nhà trong hẻm nhỏ vẫn có thể ép cọc bằng phương pháp ép neo với giàn máy tháo rời, thường chỉ cần lối vào rộng khoảng hai mét. Cọc được chọn loại đoạn ngắn ba mét để vận chuyển thuận tiện.

Móng cọc ép và móng băng nên chọn loại nào?

Lựa chọn giữa móng cọc ép và móng băng phụ thuộc vào kết quả khảo sát địa chất và tải trọng công trình chứ không có phương án nào tốt hơn tuyệt đối. Móng băng phù hợp nền đất tốt có lớp chịu lực nông với chi phí thấp hơn đáng kể.

Tóm lại, móng cọc ép bê tông là giải pháp móng sâu đáng tin cậy cho công trình dân dụng trên nền đất yếu, nhưng hiệu quả của nó phụ thuộc hoàn toàn vào chất lượng khảo sát địa chất, sự chính xác trong thiết kế và mức độ nghiêm túc khi thi công. Chuyenxaynha tổng hợp các kiến thức xây dựng nhằm giúp bạn nắm bức tranh tổng thể trước khi làm việc với đơn vị thiết kế và nhà thầu.

Mục lục [hide]

Xem thêm bài viết
