Báo giá xây nhà trọn gói tại TP HCM năm 2026 dao động phổ biến từ khoảng 6,0 đến 9,0 triệu đồng mỗi mét vuông diện tích xây dựng, tùy theo quy mô công trình, phân khúc vật liệu hoàn thiện và điều kiện mặt bằng thi công. Bài viết cung cấp bảng đơn giá chi tiết, danh mục vật liệu, cách tính diện tích, đơn giá nhà trong hẻm và những kinh nghiệm cần biết trước khi ký hợp đồng. Cùng Chuyện Xây Nhà tìm hiểu chi tiết báo giá xây nhà trọn gói ngay sau đây.
Xây nhà trọn gói là gì?
Xây nhà trọn gói là hình thức nhà thầu đảm nhận toàn bộ công việc từ thiết kế, xin phép xây dựng, cung cấp vật tư đến thi công và bàn giao nhà hoàn thiện; gia chủ chỉ cần nghiệm thu theo từng giai đoạn. Hình thức này còn được gọi là “chìa khóa trao tay” (turnkey) phù hợp với người bận rộn hoặc không có kinh nghiệm giám sát xây dựng.

Điểm phân biệt rõ nhất so với xây thô hay khoán nhân công nằm ở chỗ gói trọn gói gom toàn bộ trách nhiệm về một đầu mối duy nhất là nhà thầu. Một hợp đồng trọn gói thường bao gồm:
- Thiết kế và pháp lý: bản vẽ kiến trúc – kết cấu – điện nước và thủ tục xin giấy phép xây dựng.
- Vật tư: cả vật tư thô (xi măng, sắt thép, gạch, cát đá) lẫn vật tư hoàn thiện (thiết bị vệ sinh, gạch ốp lát, sơn, cửa) theo bảng chủng loại đã thống nhất.
- Thi công và nhân công: toàn bộ đội thợ, máy móc và điều phối tiến độ giữa các hạng mục.
- Bàn giao: nhà hoàn thiện, gia chủ chỉ việc dọn vào ở.
Bảng báo giá xây nhà trọn gói TP HCM năm 2026
Báo giá xây nhà trọn gói TP HCM năm 2026 được xây dựng trên ba nhóm tiêu chí: quy mô nhà, diện tích công trình và các điều kiện áp dụng kèm theo. Hiểu rõ cấu trúc này giúp gia chủ đối chiếu chính xác giữa các nhà thầu, tránh bị nhầm giữa các gói tưởng rẻ nhưng thiếu hạng mục.
Đơn giá theo quy mô nhà
Quy mô công trình là yếu tố đầu tiên quyết định mức đơn giá. Bảng dưới tổng hợp khoảng đơn giá tham khảo cho các loại hình nhà ở phổ biến tại TP HCM năm 2026:
| Quy mô công trình | Đơn giá tham khảo (triệu đồng/m²) |
| Nhà cấp 4, mái tôn | 5,5 – 6,5 |
| Nhà cấp 4 mái thái, có gác lửng | 6,0 – 7,0 |
| Nhà phố 2 – 3 tầng | 6,0 – 7,5 |
| Nhà phố 4 – 5 tầng | 6,5 – 8,0 |
| Biệt thự, nhà có tầng hầm | 7,5 – 9,0 |
Đơn giá theo diện tích
Ngoài số tầng, tổng diện tích xây dựng cũng chi phối đơn giá do nguyên tắc phân bổ chi phí cố định. Những khoản như dựng giàn giáo, lán trại, di chuyển máy móc và lắp đặt điện nước công trường gần như không đổi dù nhà lớn hay nhỏ.
Ở chiều ngược lại, công trình quy mô lớn cho phép nhà thầu tối ưu vật tư (đặt lô lớn, giảm hao hụt) và bố trí nhân lực làm liên tục, nhờ đó đơn giá mỗi m² giảm xuống. Đây là lý do gia chủ xây nhà nhỏ (dưới 60m² sàn) thường thấy báo giá nhỉnh hơn so với công trình diện tích lớn cùng phân khúc vật liệu. Ngoài ra, diện tích sàn trong báo giá thường tính theo hệ số quy đổi (móng, mái, sân, ban công đều có hệ số riêng), nên gia chủ cần yêu cầu nhà thầu ghi rõ cách tính để so sánh đúng.
Điều kiện áp dụng đơn giá
Mọi báo giá đều đi kèm điều kiện áp dụng cụ thể vì cùng một con số nhưng phạm vi có thể khác nhau:
- Vị trí công trình: nhà mặt tiền đường lớn áp dụng đơn giá gốc; nhà trong hẻm nhỏ, xe tải không vào được sẽ cộng phụ phí vận chuyển và trung chuyển vật tư.
- Điều kiện địa chất: nền đất yếu (khu vực ven kênh, đất ruộng cải tạo) cần phương án móng cọc – phần móng tính riêng theo hệ số, không nằm trong đơn giá m² thông thường.
- Phân khúc vật tư hoàn thiện: mỗi mức giá tương ứng một danh mục vật tư cụ thể (thương hiệu gạch, thiết bị vệ sinh, sơn) ghi trong hợp đồng – đây là điểm chênh lớn nhất giữa các báo giá.
- Phạm vi công việc: cần làm rõ báo giá đã gồm thiết kế và xin phép xây dựng hay tính riêng, tránh phát sinh sau khi ký.
- Thời điểm ký hợp đồng: đơn giá có thể điều chỉnh theo biến động giá thép, xi măng trên thị trường – nên chốt điều khoản cố định giá hoặc biên độ trượt giá ngay từ đầu.
Vật liệu sử dụng trong dịch vụ xây nhà trọn gói
Vật liệu trong dịch vụ xây nhà trọn gói được chia thành hai nhóm chính: vật liệu phần thô và vật liệu hoàn thiện kèm thiết bị. Chính danh mục vật tư cụ thể – chứ không phải con số triệu đồng/m² – mới là yếu tố tạo ra chênh lệch giá thật sự giữa các gói thi công.

Vật liệu phần thô
Nhóm vật tư phần thô quyết định độ bền và an toàn của kết cấu, nên thường ít chênh lệch giữa các gói và được các nhà thầu uy tín cố định thương hiệu. Danh mục cơ bản gồm:
- Xi măng: dùng cho bê tông kết cấu, xây tô và cán nền – thường chọn các thương hiệu phổ biến như Hà Tiên, INSEE.
- Thép xây dựng: bố trí trong móng, cột, dầm, sàn theo bản vẽ kết cấu – ưu tiên thép có thương hiệu (Pomina, Hòa Phát, Việt Nhật) đúng chủng loại và đường kính.
- Cát, đá, gạch xây: vật liệu nền cho phần bê tông và tường bao (cát bê tông, đá 1×2, gạch ống/gạch đặc).
- Bê tông tươi: dùng cho hạng mục đổ sàn, dầm khối lượng lớn, đảm bảo mác bê tông theo thiết kế.
- Vật tư điện nước âm và chống thấm: ống luồn, dây điện, ống cấp thoát nước đi ngầm trong tường, phụ gia và màng chống thấm cho khu vệ sinh, sân thượng.
Vật liệu hoàn thiện và thiết bị
Trái với phần thô, nhóm vật tư hoàn thiện có biên độ giá rất rộng và là nguyên nhân chính khiến đơn giá trọn gói chênh lệch giữa các phân khúc. Các hạng mục chủ yếu gồm:
- Gạch ốp lát: từ gạch phổ thông trong nước đến dòng granite, gạch nhập khẩu cao cấp.
- Sơn nước: sơn nội – ngoại thất, khác nhau ở thương hiệu và số lớp thi công.
- Cửa đi và cửa sổ: cửa nhôm kính, cửa gỗ công nghiệp hay gỗ tự nhiên.
- Thiết bị vệ sinh: bồn cầu, lavabo, sen vòi – chênh lớn giữa hàng phổ thông và cao cấp.
- Thiết bị điện và hệ thống chiếu sáng: công tắc, ổ cắm, đèn trang trí.

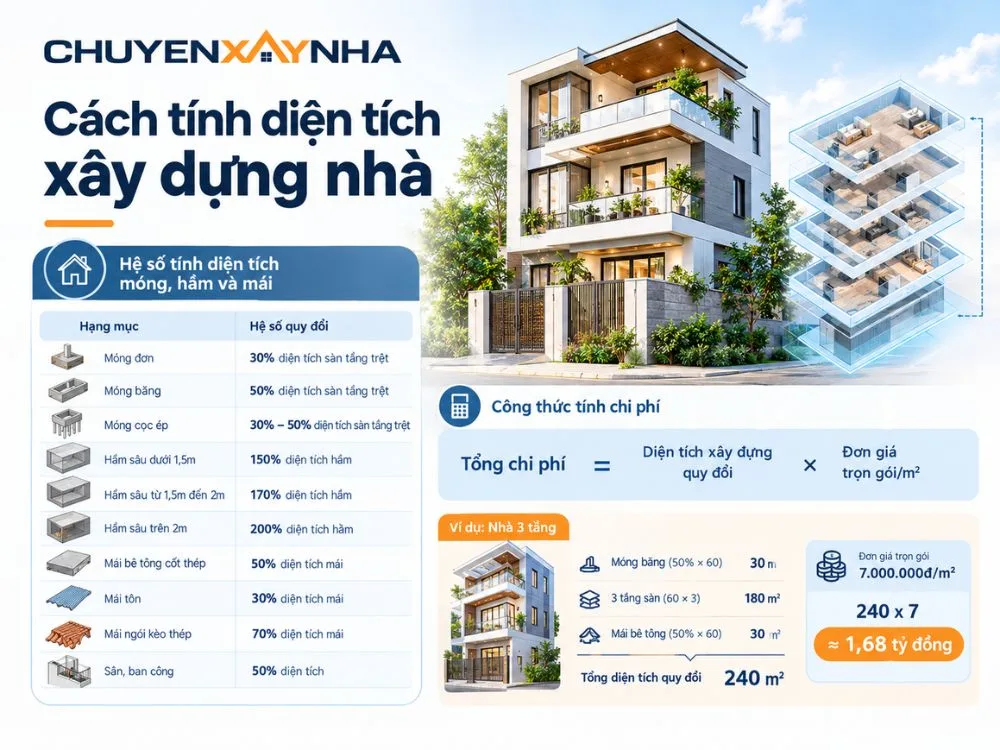

Cách tính diện tích xây dựng nhà
Diện tích xây dựng nhà được tính bằng cách cộng diện tích sàn các tầng với phần diện tích quy đổi của móng, hầm, mái và sân theo hệ số phần trăm quy định. Đây là con số nền tảng để nhân với đơn giá và ra tổng chi phí – nên hiểu đúng cách quy đổi giúp gia chủ kiểm tra báo giá nhà thầu có “thổi” diện tích hay không.

Hệ số tính diện tích móng, hầm và mái
Móng, tầng hầm và mái không được tính 100% diện tích mà áp dụng hệ số riêng, tùy phương án kết cấu và độ sâu thi công. Bảng dưới tổng hợp các hệ số quy đổi thường được nhà thầu tại TP HCM áp dụng năm 2026:
| Hạng mục | Hệ số quy đổi |
| Móng đơn | 30% diện tích sàn tầng trệt |
| Móng băng | 50% diện tích sàn tầng trệt |
| Móng cọc ép | 30% – 50% diện tích sàn tầng trệt |
| Hầm sâu dưới 1,5m | 150% diện tích hầm |
| Hầm sâu từ 1,5m đến 2m | 170% diện tích hầm |
| Hầm sâu trên 2m | 200% diện tích hầm |
| Mái bê tông cốt thép | 50% diện tích mái |
| Mái tôn | 30% diện tích mái |
| Mái ngói kèo thép | 70% diện tích mái |
| Sân, ban công | 50% diện tích |
Công thức tính chi phí xây nhà trọn gói theo m²
Công thức tính chi phí xây nhà trọn gói khá đơn giản: lấy tổng diện tích xây dựng quy đổi nhân với đơn giá mỗi m² của gói đã chọn.
Tổng chi phí = Diện tích xây dựng quy đổi × Đơn giá trọn gói/m²
Minh họa bằng một ngôi nhà 3 tầng, diện tích sàn mỗi tầng 60m², móng băng và mái bê tông:
- Móng băng (50% × 60): 30m²
- Ba tầng sàn (60 × 3): 180m²
- Mái bê tông (50% × 60): 30m²
- Tổng diện tích quy đổi: 240m²
Áp dụng đơn giá trọn gói 7 triệu đồng/m²: 240 × 7 = khoảng 1,68 tỷ đồng.

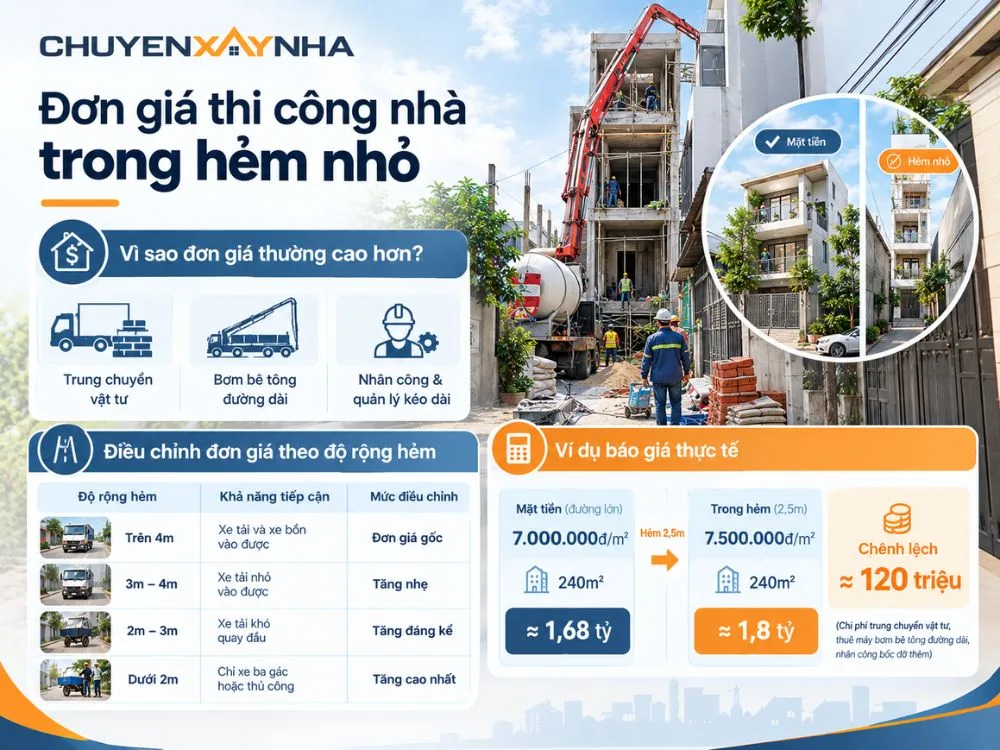

Đơn giá thi công nhà trong hẻm nhỏ
Đơn giá thi công nhà trong hẻm nhỏ thường cao hơn nhà mặt tiền do phát sinh chi phí trung chuyển vật tư và nhân công, mức tăng dần theo độ hẹp và độ sâu của hẻm. Đây là khoản gia chủ cần yêu cầu nhà thầu làm rõ ngay từ khi nhận báo giá, tránh phát sinh giữa chừng.

Vì sao đơn giá nhà trong hẻm thường cao hơn?
Đơn giá cao nằm ở việc xe tải và xe bồn bê tông không tiếp cận được trực tiếp công trình. Vật tư phải tập kết ở đầu hẻm rồi trung chuyển vào bằng xe ba gác hoặc sức người, phát sinh chi phí thuê xe nhỏ và nhân công bốc dỡ nhiều lần. Ba khoản chi phí chính bị đội lên gồm:
- Trung chuyển vật tư: thuê xe ba gác, xe rùa, nhân công bốc dỡ từ đầu hẻm vào.
- Bơm bê tông đường dài: cần máy bơm cần hoặc bơm ngựa để đưa bê tông vượt quãng hẻm.
- Nhân công và quản lý kéo dài: tiến độ chậm hơn do không thi công song song, làm tăng chi phí giám sát.
Mức điều chỉnh đơn giá theo độ rộng hẻm
Các nhà thầu thường phân nhóm hẻm để áp phụ phí tương ứng. Bảng dưới minh họa cách điều chỉnh đơn giá theo bề rộng hẻm:
| Độ rộng hẻm | Khả năng tiếp cận | Mức điều chỉnh đơn giá |
| Trên 4m | Xe tải và xe bồn vào được | Áp dụng đơn giá gốc |
| 3m – 4m | Xe tải nhỏ vào được | Tăng nhẹ so với đơn giá gốc |
| 2m – 3m | Xe tải khó quay đầu | Tăng đáng kể, cần trung chuyển |
| Dưới 2m | Chỉ xe ba gác hoặc thủ công | Tăng cao nhất |
Ví dụ báo giá thực tế nhà trong hẻm
Xét một ngôi nhà 3 tầng nằm trong hẻm rộng 2,5m, tổng diện tích xây dựng quy đổi 240m². Nếu ở vị trí mặt tiền đường lớn, đơn giá gốc 7 triệu đồng/m² cho tổng chi phí khoảng 1,68 tỷ đồng.
Do công trình nằm trong hẻm 2,5m, nhà thầu điều chỉnh đơn giá lên 7,5 triệu đồng/m², tổng chi phí thành 1,8 tỷ đồng. Phần chênh khoảng 120 triệu đồng chính là chi phí phát sinh cho khâu trung chuyển vật tư, thuê máy bơm bê tông đường dài và nhân công bốc dỡ thêm.

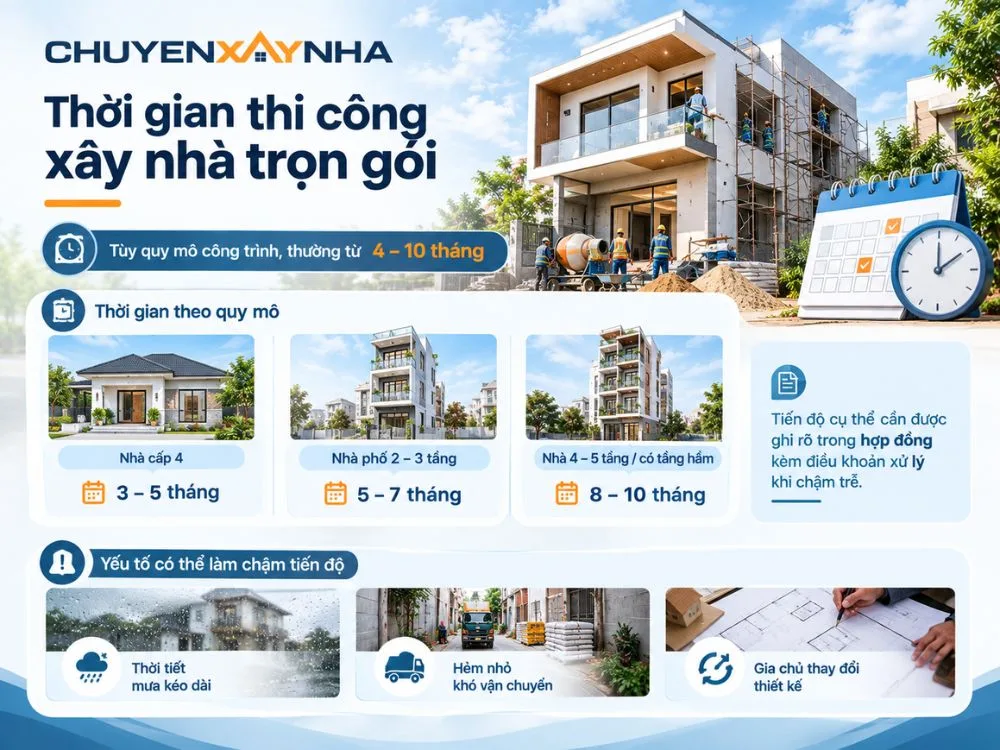

Thời gian thi công xây nhà trọn gói
Thời gian thi công xây nhà trọn gói thường kéo dài từ 4 đến 10 tháng tùy theo quy mô công trình, phương án móng và điều kiện thi công thực tế. Tiến độ cụ thể cần được ghi rõ trong hợp đồng kèm điều khoản xử lý khi chậm trễ.

Chia theo quy mô, nhà cấp 4 thường hoàn thành trong khoảng 3 đến 5 tháng, nhà phố 2 đến 3 tầng mất khoảng 5 đến 7 tháng, còn nhà 4 đến 5 tầng hoặc có tầng hầm có thể kéo dài 8 đến 10 tháng. Các yếu tố làm chậm tiến độ phổ biến gồm thời tiết mưa kéo dài, công trình nằm trong hẻm nhỏ khó vận chuyển vật tư và việc gia chủ thay đổi thiết kế giữa chừng.
Vì sao nên chọn dịch vụ xây nhà trọn gói?
Nên chọn dịch vụ xây nhà trọn gói vì hình thức này giúp gia chủ tiết kiệm thời gian giám sát, kiểm soát ngân sách theo hợp đồng và quy trách nhiệm về một đầu mối duy nhất. Đây là lựa chọn phù hợp với phần lớn gia chủ bận rộn tại đô thị, không có thời gian hoặc kinh nghiệm theo sát công trường.

- Tiết kiệm thời gian và công sức: nhà thầu lo trọn gói từ thiết kế, vật tư, nhân công đến tiến độ; gia chủ chỉ cần nghiệm thu theo từng giai đoạn (móng, thô, hoàn thiện) thay vì bám công trường mỗi ngày.
- Ngân sách rõ ràng ngay từ đầu: tổng chi phí được chốt trong hợp đồng dựa trên diện tích và gói vật tư, hạn chế tình trạng đội vốn ngoài dự kiến.
- Một đầu mối chịu trách nhiệm: khi có sự cố kỹ thuật, gia chủ chỉ làm việc với nhà thầu thay vì phân xử giữa nhiều bên (thợ, nhà cung cấp vật tư, đơn vị thiết kế) riêng lẻ.
- Chất lượng vật tư được cam kết: danh mục thương hiệu, chủng loại và mã sản phẩm ghi rõ trong phụ lục hợp đồng, làm căn cứ đối chiếu và nghiệm thu khi bàn giao.
- Có chính sách bảo hành sau bàn giao: nhà thầu chịu trách nhiệm khắc phục lỗi kỹ thuật phát sinh trong thời gian bảo hành (thường 1–5 năm tùy hạng mục kết cấu hay hoàn thiện).
Kinh nghiệm cần chuẩn bị trước khi ký hợp đồng xây nhà trọn gói
Trước khi ký hợp đồng xây nhà trọn gói, gia chủ cần xác định rõ ngân sách, kiểm tra năng lực nhà thầu, đọc kỹ phụ lục vật tư và làm rõ các điều khoản về tiến độ, thanh toán, bảo hành. Danh sách nội dung gia chủ cần kiểm tra trước khi đặt bút ký:

- Năng lực và hồ sơ nhà thầu: xem các công trình đã thực hiện (tốt nhất là đến tận nơi hoặc gặp chủ nhà cũ), kiểm tra tư cách pháp nhân, mã số thuế và thời gian hoạt động để tránh nhà thầu “tay ngang”.
- Phụ lục vật tư chi tiết: yêu cầu ghi rõ thương hiệu, chủng loại và mã sản phẩm của từng hạng mục hoàn thiện, tuyệt đối không chấp nhận mô tả chung chung kiểu “gạch loại 1”, “thiết bị cao cấp”.
- Phạm vi công việc: làm rõ báo giá đã gồm thiết kế, xin phép xây dựng, phần móng và hệ thống điện nước hay tính riêng, tránh nhầm gói “rẻ” nhưng thiếu hạng mục.
- Tiến độ và điều khoản phạt: quy định cụ thể tổng thời gian thi công, mốc bàn giao từng giai đoạn và mức phạt khi nhà thầu chậm tiến độ.
- Tiến độ thanh toán: chia theo giai đoạn nghiệm thu (móng, thô, hoàn thiện), giữ lại 5–10% giá trị hợp đồng cho đến hết thời gian bảo hành tránh thanh toán trước quá nhiều.
- Điều khoản phát sinh: quy định rõ trường hợp nào được tính thêm chi phí và cách xác định đơn giá phát sinh, để không bị đội vốn tùy tiện giữa chừng.
FAQ
Xây nhà trọn gói bao nhiêu 1m2 2026?
Giá xây nhà trọn gói năm 2026 dao động từ 4.500.000đ/m² đến 7.500.000đ/m² sàn xây dựng, tùy loại công trình và gói vật tư. Mức chênh lệch chủ yếu đến từ chất lượng vật liệu hoàn thiện (thiết bị vệ sinh, gạch ốp lát, cửa) và độ phức tạp của thiết kế.
Xây nhà trọn gói bao nhiêu 1m2?
Đơn giá xây nhà trọn gói năm 2026 dao động từ 4.500.000đ/m² đến 8.000.000đ/m² sàn xây dựng, tùy gói vật tư và loại công trình. Nhà cấp 4 và nhà phố cơ bản nằm ở nhóm giá thấp, còn biệt thự hoặc nhà dùng vật tư cao cấp thuộc nhóm giá cao.
Xây nhà 2 tầng 140m2 trọn gói hết bao nhiêu tiền?
Xây nhà 2 tầng diện tích sàn 140m² trọn gói có tổng chi phí dao động từ 1,8 tỷ đến 3 tỷ đồng, tùy chất lượng vật tư và kiểu mái. Nhà mái bằng thường tiết kiệm hơn, trong khi mái thái hoặc vật tư cao cấp sẽ đẩy chi phí lên nhóm trên.
Xây nhà 100m2 cần bao nhiêu tiền?
Chi phí xây nhà 100m² dao động từ 450 triệu đến 1,5 tỷ đồng, tùy số tầng và loại vật liệu. Cụ thể:
- Nhà cấp 4 / 1 tầng: nằm ở nhóm chi phí thấp nhất.
- Nhà 2–3 tầng hoặc dùng vật tư cao cấp: thuộc nhóm chi phí cao hơn do tăng diện tích sàn và mức hoàn thiện.
Chi phí xây nhà năm 2026 là bao nhiêu?
Chi phí xây nhà năm 2026 dao động từ 3,3 đến 4,6 triệu đồng/m² cho phần thô và từ 6,0 đến 9,0 triệu đồng/m² cho hình thức trọn gói, tùy khu vực và mức độ đầu tư. Phần thô chỉ gồm kết cấu và xây tô, còn trọn gói đã bao trọn cả vật tư hoàn thiện.
Xây nhà trọn gói giá bao nhiêu?
Giá xây nhà trọn gói hiện nay dao động từ 4.500.000đ đến 8.500.000đ/m², tùy diện tích, phong cách thiết kế và chất lượng vật tư. Diện tích càng nhỏ và thiết kế càng phức tạp thì đơn giá trên mỗi m² thường càng cao.
Xây nhà bao nhiêu m2 là hợp lý?
Xây nhà từ 45m² đến 80m² cho mỗi sàn là diện tích hợp lý và phổ biến nhất cho một gia đình tiêu chuẩn tại Việt Nam hiện nay. Khoảng diện tích này vừa đủ bố trí công năng cơ bản, vừa cân đối giữa chi phí xây dựng và nhu cầu sử dụng.
Chi phí xây nhà 40m2 là bao nhiêu?
Chi phí xây nhà diện tích 40m² dao động từ 250 triệu đến hơn 1,1 tỷ đồng, tùy số tầng và hình thức thi công. Nhà cấp 4 xây thô nằm ở nhóm thấp nhất, còn nhà nhiều tầng làm trọn gói sẽ tiến gần mức trên.
Chi phí xây nhà 120m2 là bao nhiêu?
Chi phí xây nhà diện tích sàn 120m² dao động từ 1,1 tỷ đến 2,5 tỷ đồng, tùy số tầng và mức độ hoàn thiện. Chi phí tăng dần theo số tầng và chất lượng vật tư hoàn thiện được lựa chọn.
Chi phí xây nhà 300m2 là bao nhiêu?
Chi phí xây nhà diện tích sàn 300m² thường dao động từ 1,2 tỷ đến 3,5 tỷ đồng, tùy số tầng, phong cách thiết kế và gói vật tư thi công. Đây là nhóm diện tích lớn nên chênh lệch giữa gói cơ bản và gói cao cấp khá rộng.
Báo giá xây nhà trọn gói TP HCM năm 2026 dao động phổ biến từ 6,0 đến 9,0 triệu đồng/m², tùy quy mô, phân khúc vật tư và điều kiện mặt bằng. Nắm rõ bảng đơn giá, danh mục vật liệu, cách tính diện tích quy đổi và phụ phí nhà trong hẻm giúp gia chủ đối chiếu chính xác giữa các nhà thầu và kiểm soát chi phí ngay từ đầu. Nếu bạn đang cần một báo giá sát thực tế và hợp đồng minh bạch cho công trình của mình, hãy liên hệ Chuyện Xây Nhà để được tư vấn dự toán và phương án thi công phù hợp nhất.
